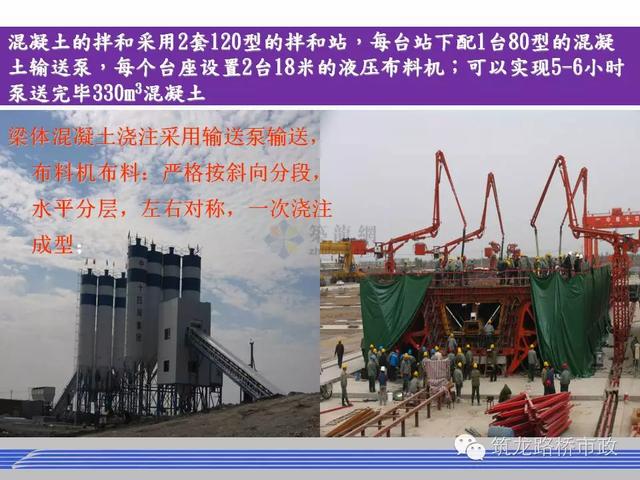

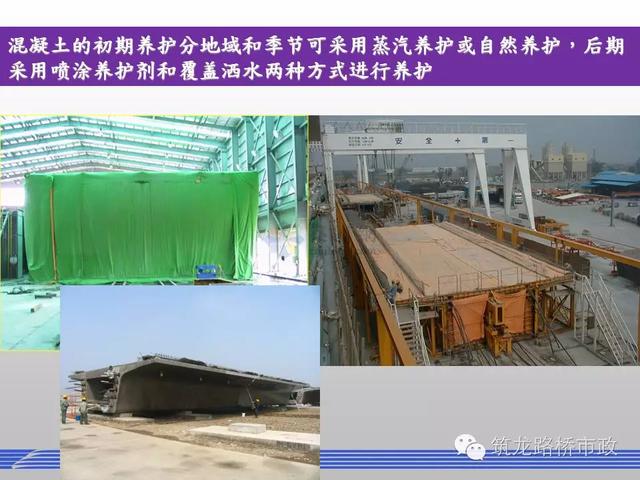

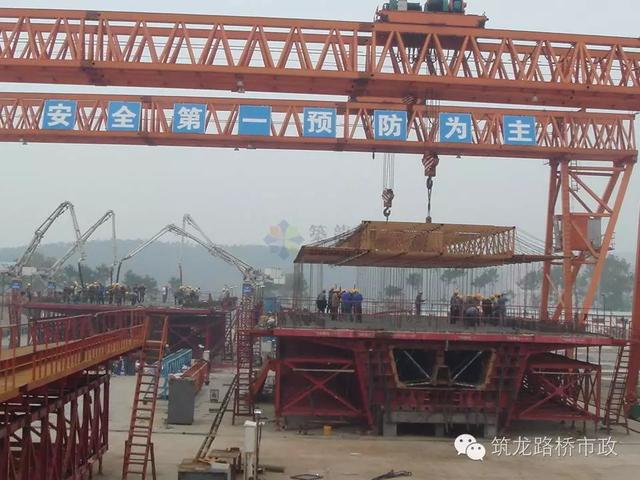

在国内外铁路建设中,桥梁上部结构多选用预应力混凝土箱梁。随着铁路建设的快速发展,列车运行平稳性和乘车舒适性要求的不断提高,整孔箱梁在铁路桥梁中的应用将不断增加。整孔箱梁梁体混凝土数量及重量大,对施工设备配套,尤其是混凝土施工工艺、起移梁工艺均有较高的要求。下面就跟着这个工程案例一起,看看整孔箱梁的预制施工工艺在现场是怎么做的吧。

(如看不清,请点击图片放大)

1.梁场规划:

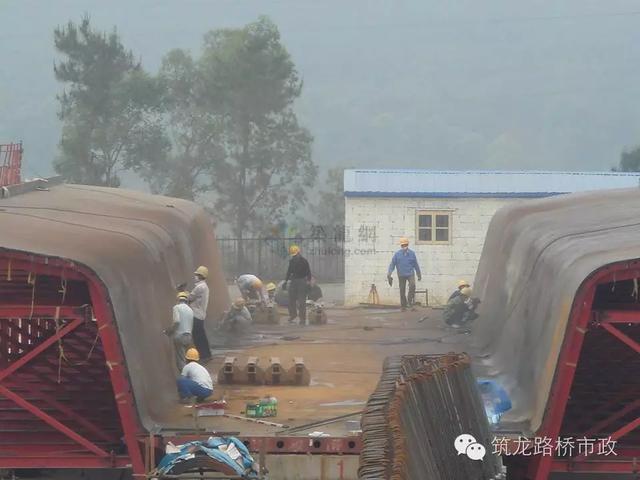

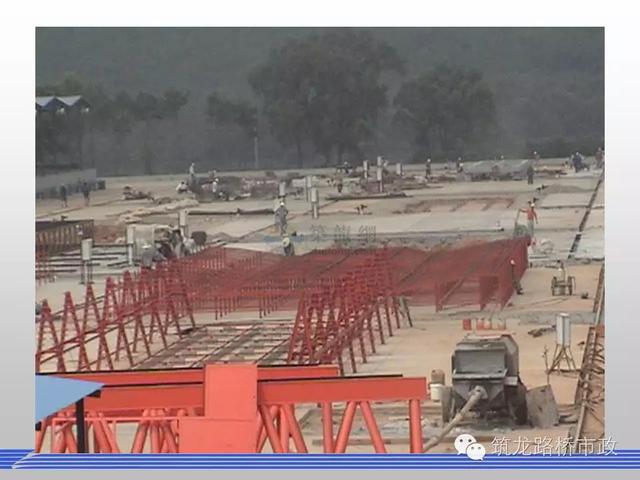

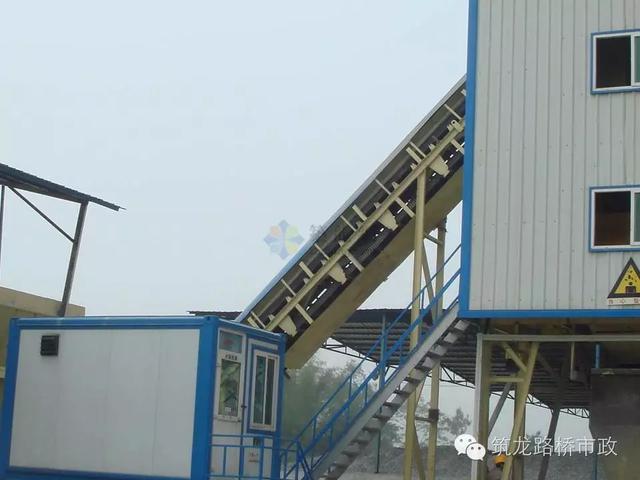

箱梁预制区、箱梁存放区、桥梁发运区、辅助生产区、生活及办公区、实验室、混凝土拌和站。

2.模板、钢筋:

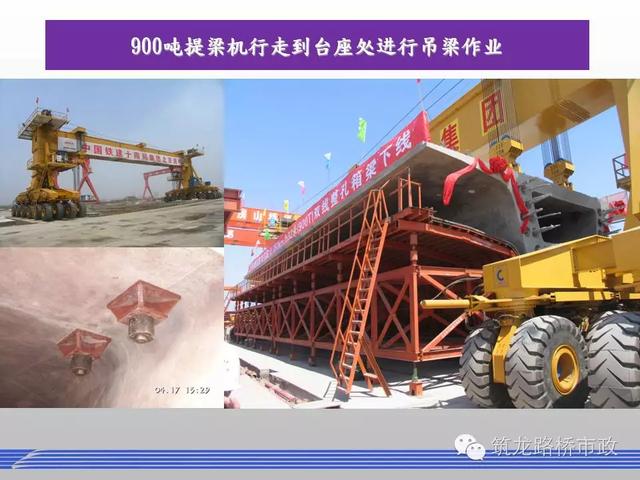

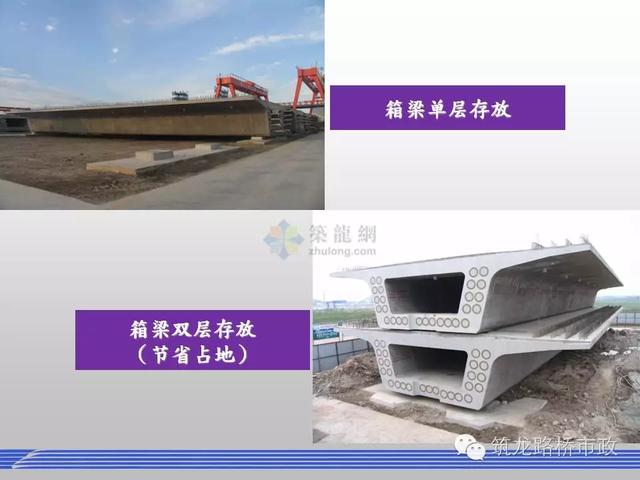

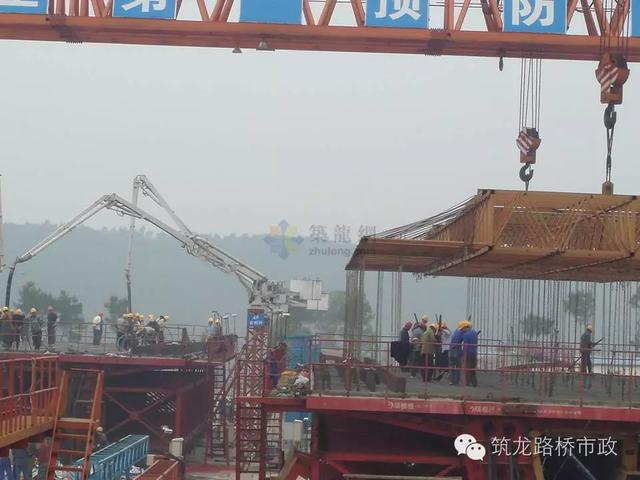

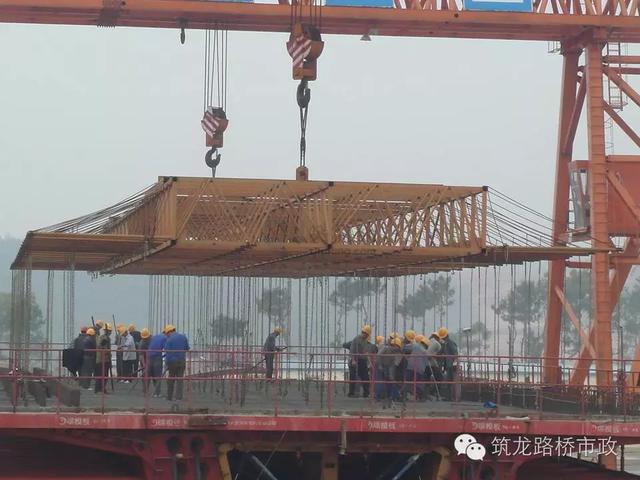

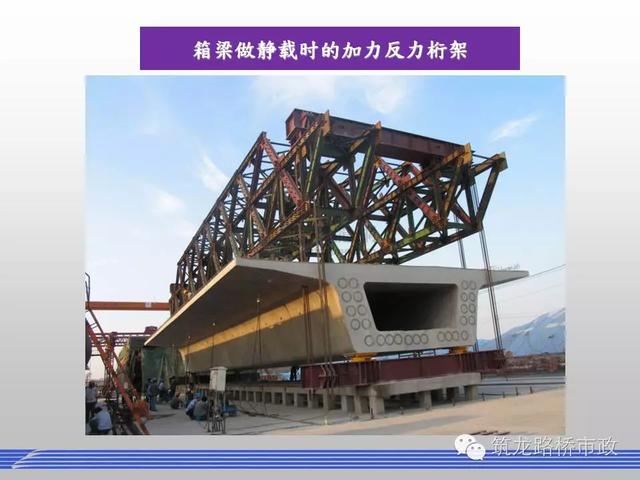

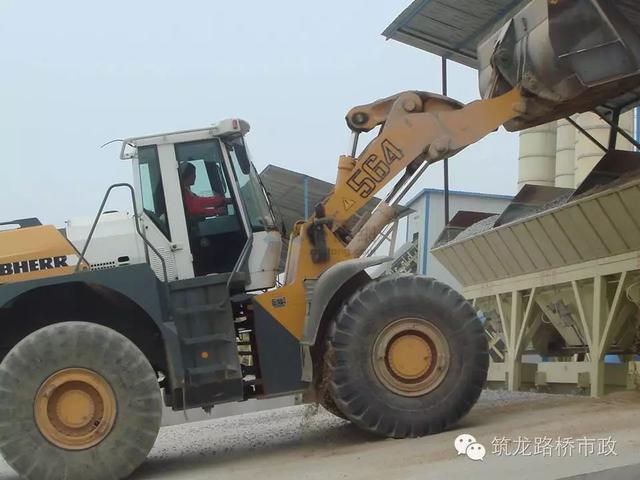

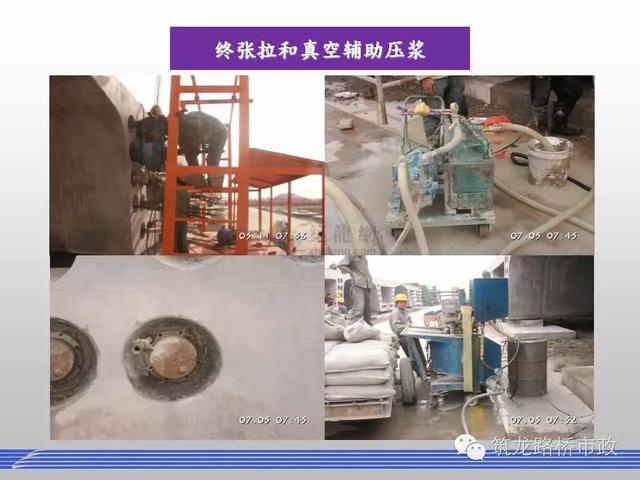

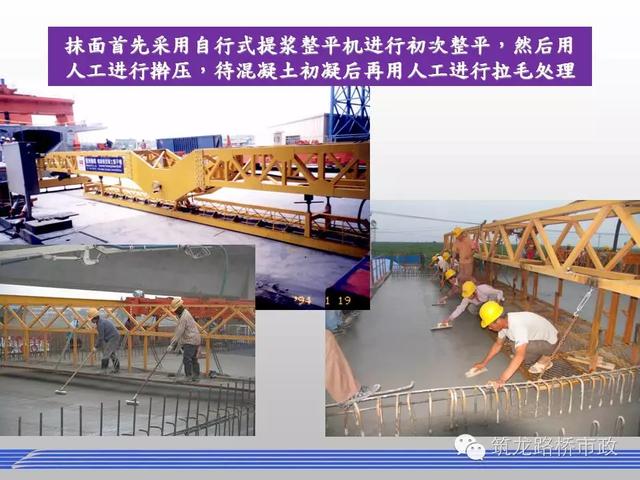

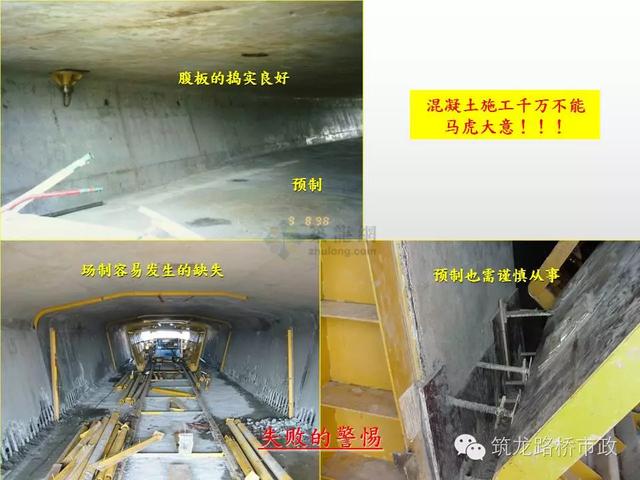

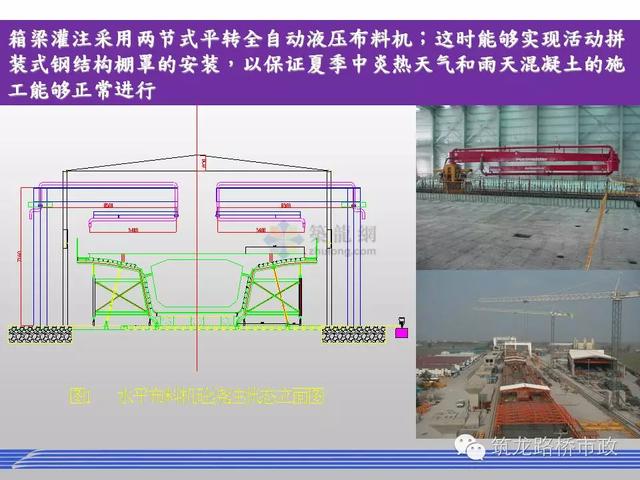

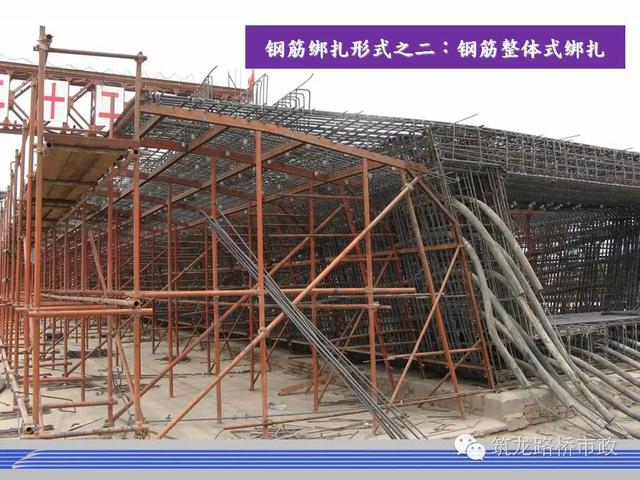

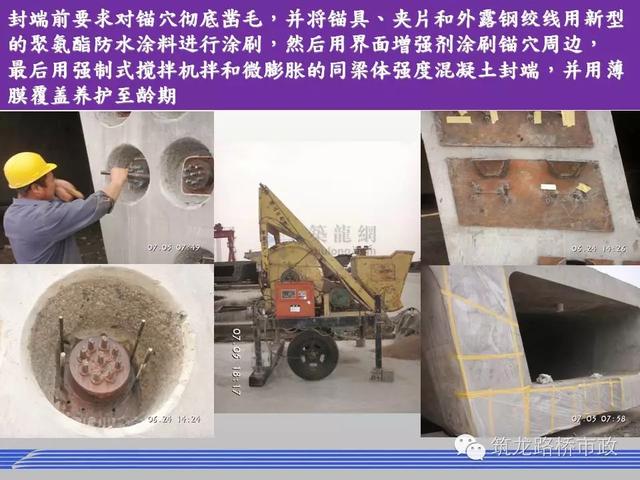

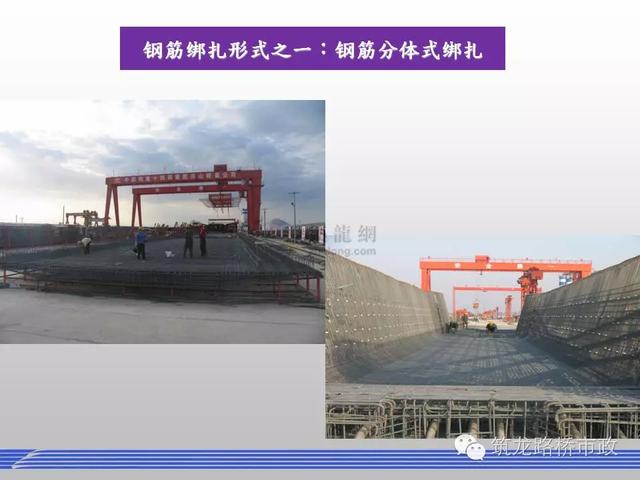

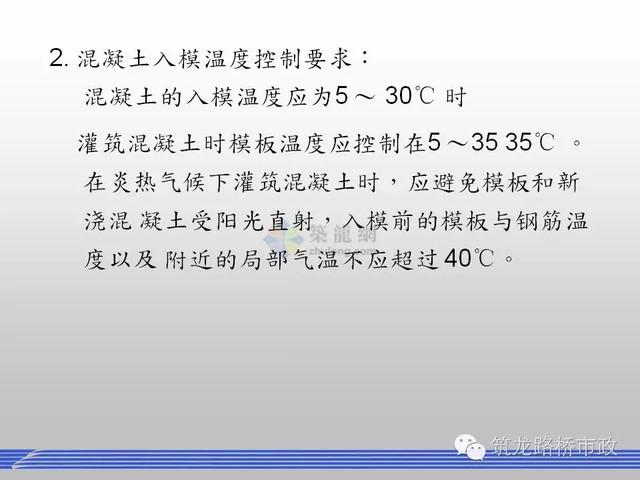

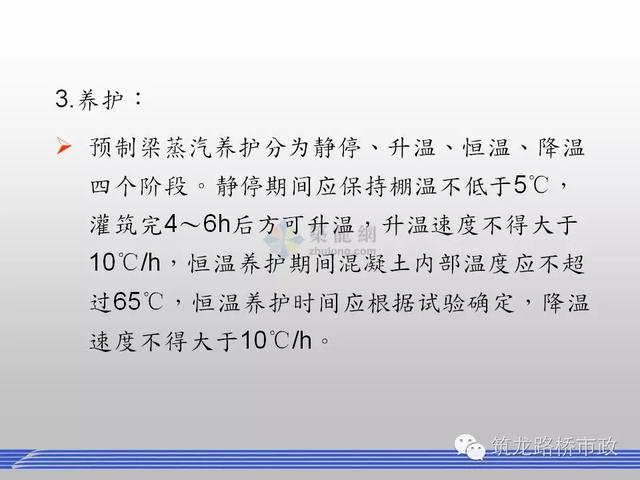

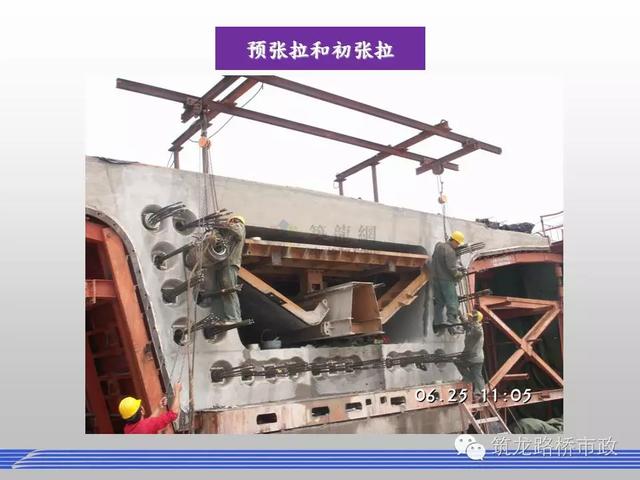

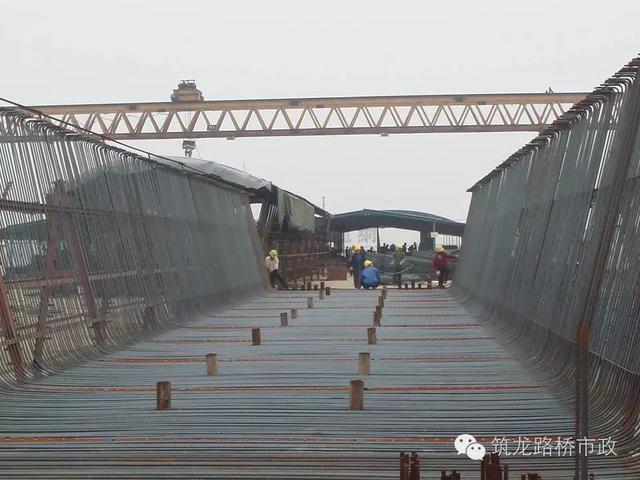

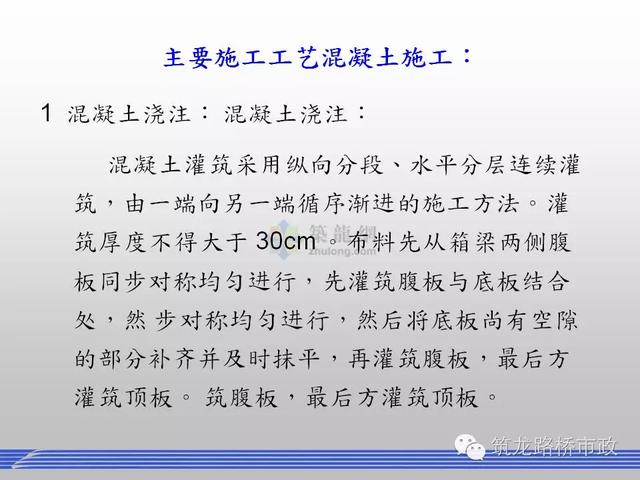

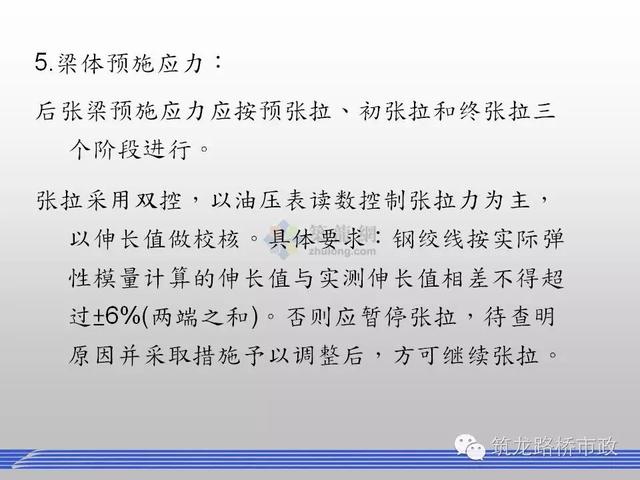

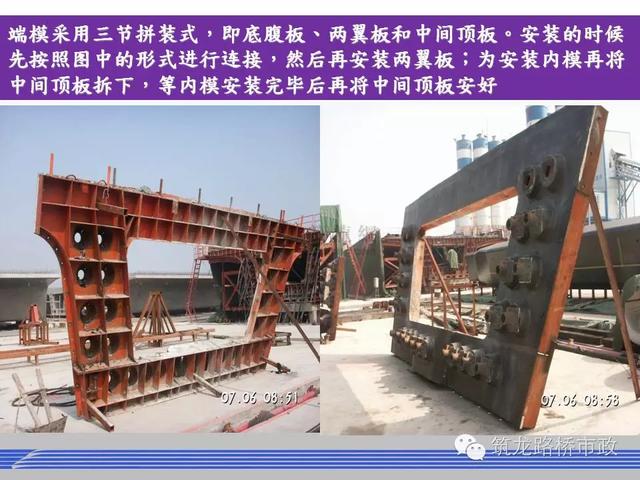

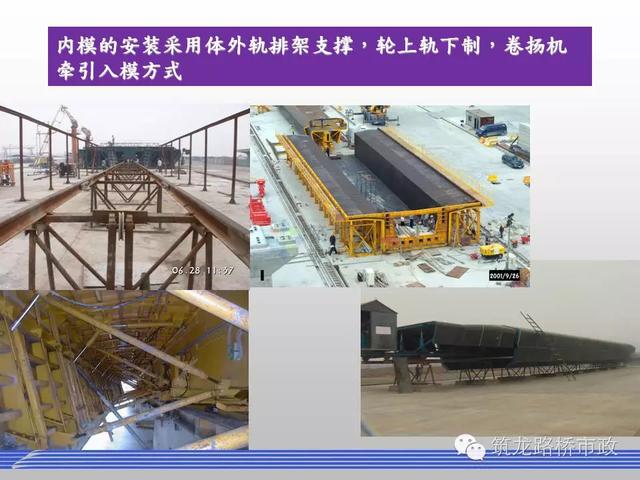

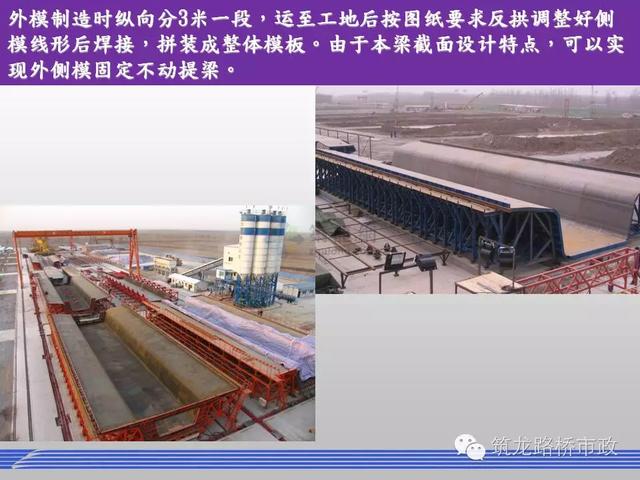

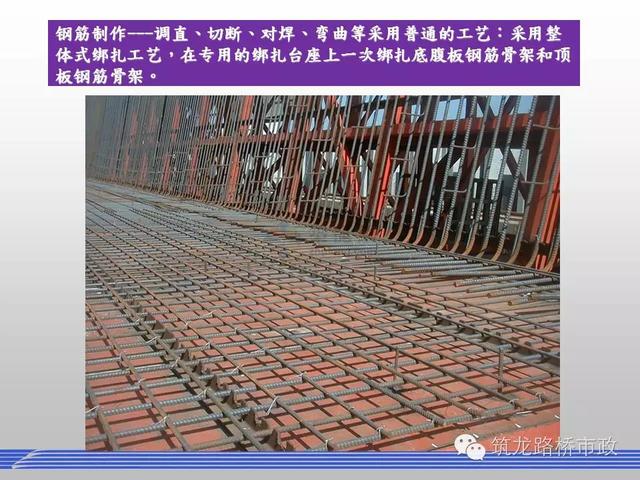

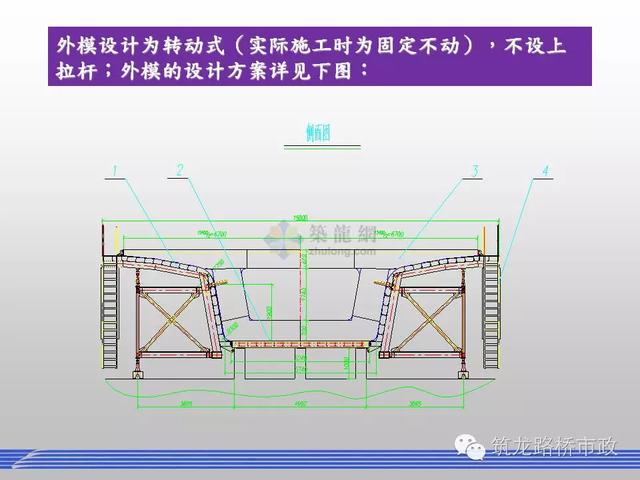

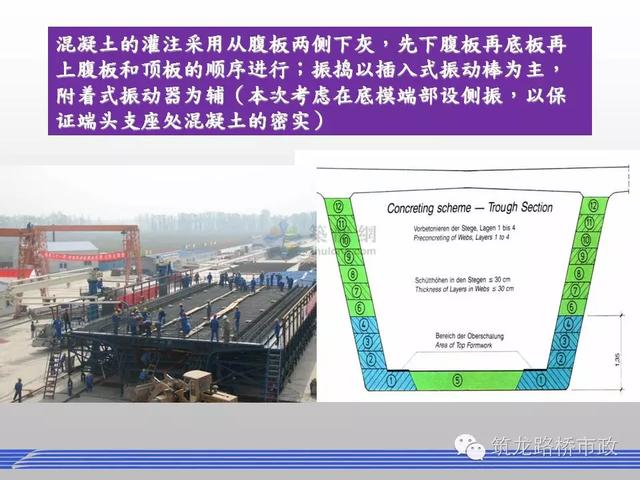

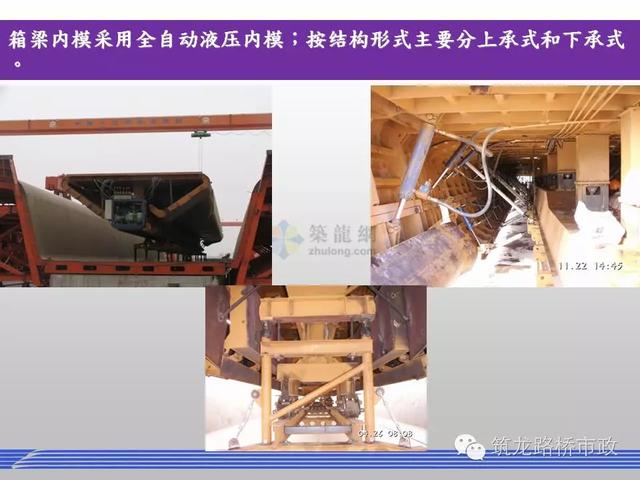

箱梁模板分侧模,端模,内模与底模四大部分。
