本文示例舜元建设(集团)有限公司项目的内墙保温施工工艺,本项目所处地域空气湿度大,夏冬气候极端明显,特殊的气候特点对于项目的保温材料有着特殊的要求。项目部根据特殊的气候条件,决定在项目施工中采用内墙保温施工工艺,总结分享以供大家参考借鉴。

工法特点

1、保温板拼接板缝处使用柔性材料进行嵌实后再进行面层加固,确保保温板接缝处因环境影响造成热胀冷缩,形成内墙表面开裂或脱落隐患。

2、保温板底部设置150mm高C20细石混凝土踢脚,优点如下:(1)隔离地面施工过程中污染、破坏、存水在保温石膏板中造成质量隐患。(2)有效防止后期交付后地面水汽随纸面石膏板吸附,造成涂料面层发黄、发潮脱落。(3)砼踢脚位置可有效固定装饰踢脚线,防止后期装饰踢脚脱落。

3、保温板粘贴完成后在阳角设置塑料线角,优点如下:(1)在保温完成后装饰阶段可以有效防止保温板阳角破坏。(2)保证装饰阶段阳角线条笔直亮丽,有效保证边角平直度,使边角更加立体感。

工艺原理

本工程所处地域气候空气湿度大,夏冬气候极端明显,针对此特点材料性能作出要求:(1)保温板模塑聚苯乙烯泡沫塑料(EPS):导热系数小、具有吸收热湿应力,即使在罕见的气候条件下出现水蒸气凝结并且结冰,自身结构也不会破坏、自重轻,且具有一定的抗压、抗拉强度、耐酸碱,具有很好地使用耐久性。(2)纸面石膏板:抗潮湿能力差,无法固定较重的饰品。(3)装饰过程中极易造成装饰踢脚线固定不牢固、易脱漏问题。

工艺流程

工艺流程:基层处理(砼墙面打磨、涂刷界面剂)→四周弹线定位→配专用粘接砂浆→粘贴复合保温板→检查校平→锚固件固定→嵌缝膏嵌缝、粘贴接缝加固→抹嵌缝膏找平→打磨、修补。

1、基层处理(砼墙面打磨、涂刷界面剂)、四周弹线定位:墙体表面应平整顺直,按照“一户一验”要求对每户进行检查方正性检查,包括铝膜施工免抹灰墙面,整体垂平度偏差不应大于4mm。基层砼墙面需要打磨消除表面浮浆、油脂,完成后涂刷墙体界面剂防止空气水分等渗透,有效保障材料之间粘接度,起到的是保障装饰的作用。

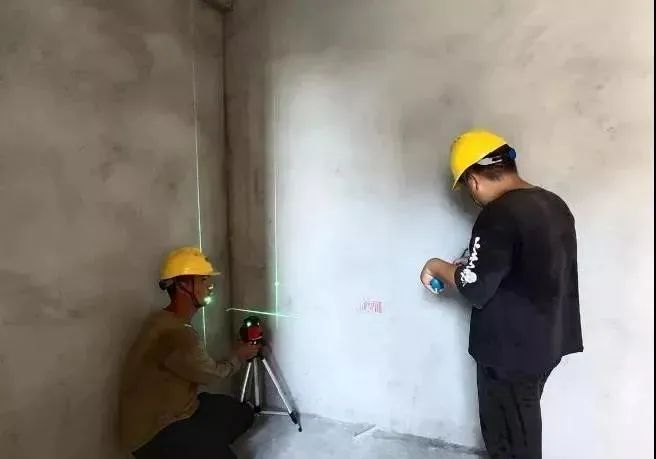

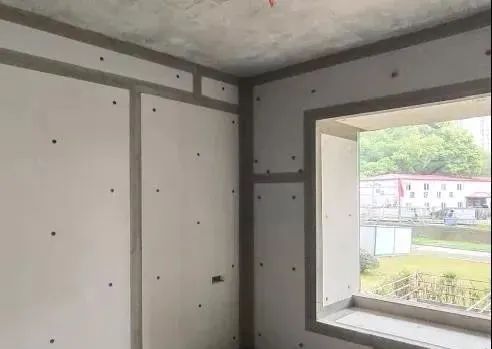

铝膜免抹灰墙面检查

抹灰墙面检查

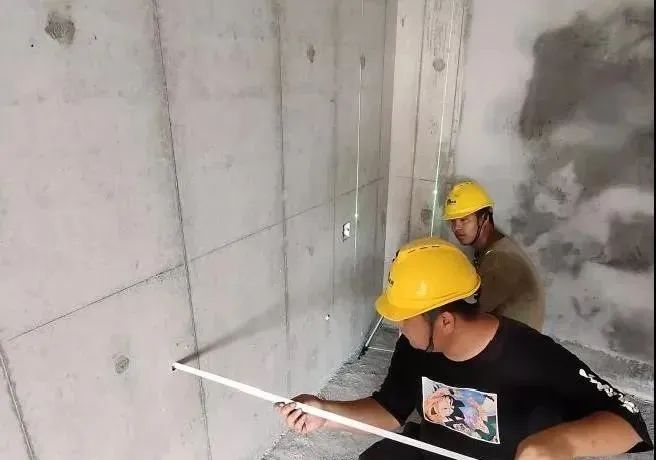

涂刷墙体界面剂

2、专用粘接砂浆、粘贴保温板、检查校平:使用保温板专用粘接剂采用点粘法进行施工,点粘法控制要点,板与基层墙体的粘贴面积不应小于板面积的30%,在门窗洞口四周、外墙转角和两端及距顶面和地面100mm处,均应采用通长粘结,且宽度不应小于50mm。

3、粘贴保温板:将裁好的保温板粘贴面紧贴于粘接剂饼上,同时使用顶板器将石膏板的上沿紧贴顶面楼板,在拆除顶板器同时,底部用复合板边角料撑热保温周定,使用直边靠尺以顶部及地面所弹参照线为准打夯保温板表面,确保板安装到位,再用水平尺调整平整。窗框部位裁剪相应大小的复合板,然后在窗框四周布满粘接剂饼,将保温板粘贴面紧贴于墙面,并保持垂直、水平。每块保温板切割时面板周边应切成65°~75°锐角。以确保搭接缝的黏结面,防止接缝处开裂。

4、保温板底部防潮节点:保温板粘贴过程中留置施工底部距离约10-15cm,用于细石混凝土填嵌施工,施工过程中需注意为防止施工厚度过大,表面易收缩开裂,一次成型难度大,需分二次施工,先按细石混凝土填塞密实,最后面层采用防水砂浆二次收光、收面。

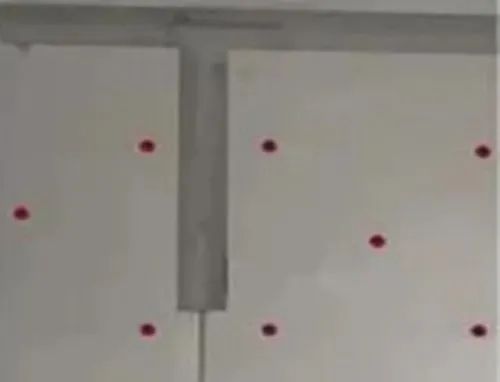

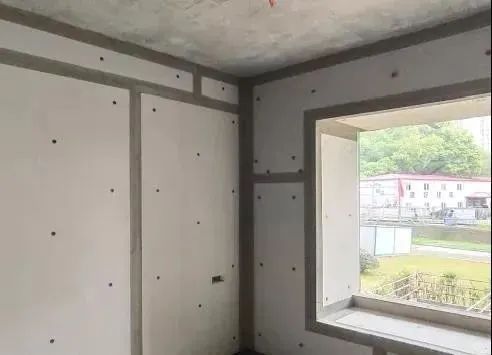

保温板安装完成照片

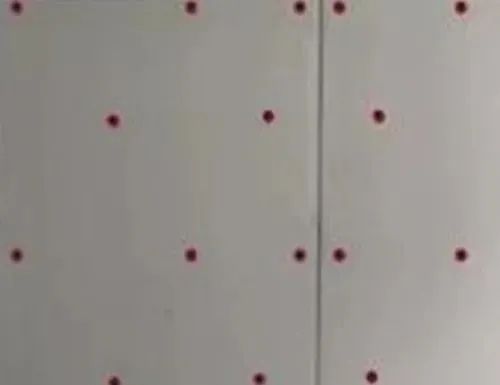

专用粘接材料

线盒、预留洞处粘接满粘

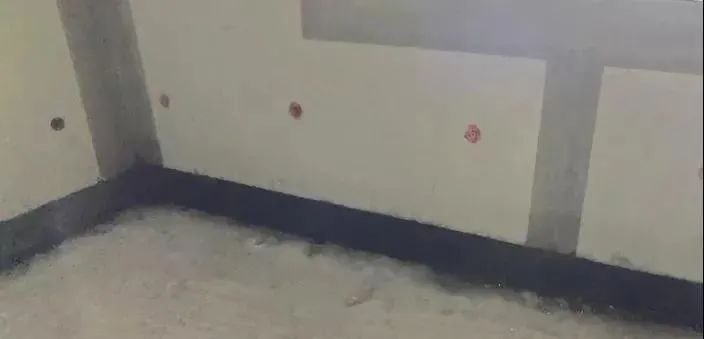

保温板底部细石混凝土防潮踢脚

5、锚固件固定、嵌缝膏嵌缝、粘贴接缝加固、抹嵌缝膏找平。

保温板阳角角条加固

锚固钉与板边固定及嵌缝加固

嵌缝膏嵌缝及加固

效益分析

1、减少后期交付后因墙面底部造成涂料面层发黄、发潮脱落问题;

2、减少后期交付后因装饰踢脚线无法固定,脱落问题;

3、利用底部踢脚可统一墙面保温的施工高度,可集中加工或厂内定尺加工,避免现场拼接中出现使用小料板,减少拼缝。
