【塔吊基础一定要打桩吗?】
我们工地上总包准备塔吊的方案,提出塔吊做4.8*4.8的基础承台,下面不打桩,基础标高和地下室底板标高一样,在-3.9m左右,号房33层,高度在99M。我问总包抗拔和抗倾覆能力够不够,还有承载满足不?回答说是通过软件计算的,绝对没有问题。因为我还没有见过不打桩的塔吊,因此向各位高人请教,望各位不吝赐教!
【答1】
不打桩的基础很常见的。塔吊说明书中一般会给出常用的基础型式,根据地基承载力的要求,分为好几种,都是无桩的。施工方可以按地基承载力选用。这个时候是不需要计算的。
只有地基承载力不能满足要求,或有别的特殊情况才需要重新设计,比如缩小基础面积,增加桩等等,这时候才需要设计计算。
塔吊基础是否需要打桩,要根据土的地基承载力确定。一般认为,地基承载力在220左右的,都需要打桩,地基承载力超过300的基本不需要打桩,介于二者之间的,应根据实际情况,经过计算确定,一般来说只是地耐力不够才需要打桩,并没有强制打桩的概念。打桩一般可用CFG桩,土质特别差的应用钢筋混凝土灌注桩。
【答2】
塔吊一般都要打桩吧,地理承载力再好也没用啊,塔吊得抗拔啊。
打桩的钱,能不能从甲方那里算到,既然能算到,那就打吧。
看勘察报告里的地质情况:看看中风化持力层多深,深度决定桩基有效长度。较浅的话就是端承桩,否则就要考虑摩擦桩;结合塔吊荷载,验算桩基承载力、抗拔力、基础抗倾覆等。
【答3】

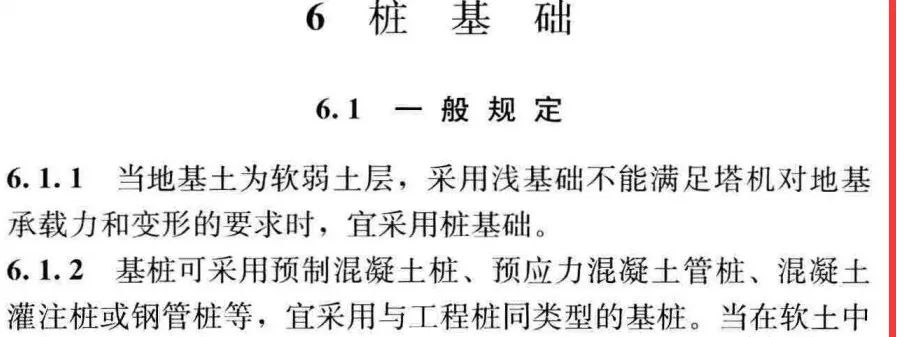

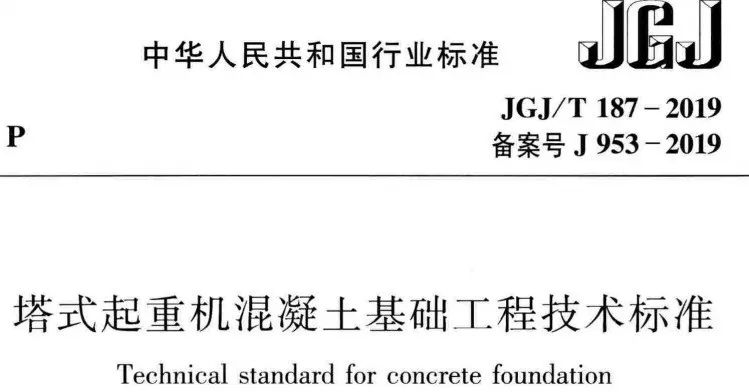

看规范怎么说吧。
(转自建筑one)
【塔吊基础可以只打一根桩吗?】
如果地基承载力满足不了要求,就需要打桩,一般塔吊基础都是设4根桩,如果在正中设一根直径较大桩可以吗?
【答1】
塔吊基础可以设一根桩,这是不容怀疑的,但是需要多大的桩需要计算,是不是经济更要计算。

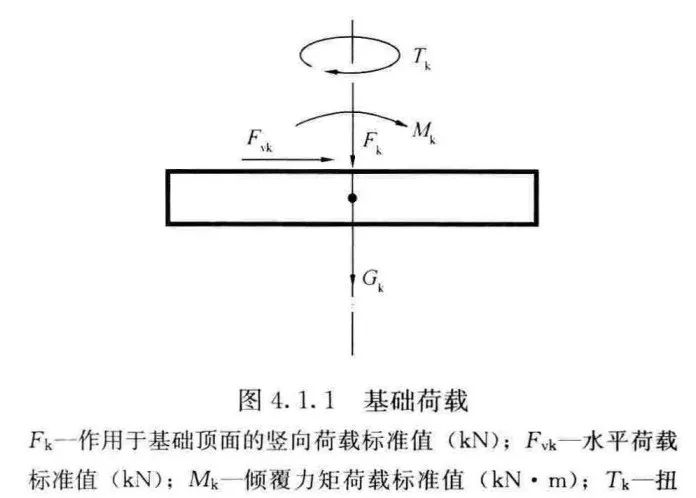

完全可以的。在送电线路里,很多时间采用单桩。线路塔顶上有很大的水平拉线,对桩顶产生较大的弯矩,也就是倾覆副力矩。而且比塔吊更不利的是,有较大的水平力。而塔吊,主要是倾覆力矩和竖向力。
其实打1根桩与打2根桩是一样的,塔吊是360度转动工作的——在与桩轴线相交90度时。
理论上打1根桩是可以的。无桩基础,照样没问题,一般塔吊结构立柱都是正四方形的,单桩在形心即可,不考虑桩的抗弯作用,由承台单独抗倾覆。
本人没见过单桩基础的实例,但一般的施工软件都提供单桩、三桩、四桩基础,没有二桩的。
【答2】
抗倾覆验算过不了的,最好还是4根桩。
就算承载力可行,那稳定性可以吗?
【答3】
初步分析如果有打桩机械在,从计算受力时用偏心压力法公式分析,打多根桩,合理布置桩位。比一根巨大的桩,更合理经济。
【塔吊基础方案是否要专家论证?】
是不是所有施工场地的塔吊方案必须要通过专家论证才可以实施?
【答1】
不一定。同样的格构式塔吊基础方案,杭州需要论证,有些地方就不需要论证。一般建设行政主管部门认为有必要就得专家论证。比如某年的平安夜,杭州丰潭路上的一个工地塔吊倒塌,砸死一个挖掘机司机。该塔吊的基础为格构柱钢平台形式,自此以后该类型的基础就必须进行专家论证。
一般认为,塔吊在以下情况下需要专家论证
1、超过独立高度要论证 ,独立高度一般QTZ63机型为40米左右,QTZ80为46米左右,QTZ250为60米左右。
2、塔吊的基础为格构柱钢平台形式,该类型的基础就必须进行专家论证。
3、格构柱塔吊基础是必须要专家论证。
【答2】
没有规范要求塔式起重机的专项施工方案需要专家论证。塔式起重机安装、拆卸前,应编制专项施工方案,指导作业人员实施安装、拆卸作业。专项施工方案应根据塔式起重机产品说明书和作业场地的实际情况编制,并应符合相关法规、规程、标准的要求。专项施工方案应由本单位技术、安全、设备等部门审核、技术负责人审批后,经监理单位批准实施。
但住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知建办质〔2018〕31号明确:
(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
(二)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
以上起重吊装及安装拆卸工程,属于超过一定规模的危险性较大的分部分项工程,其专项方案应当由施工单位组织召开专家论证会。实行施工总承包的,由施工总承包单位组织召开专家论证会。
以上内容来源于网络收集整理,如有侵权请联系客服
