文章来源:询匠
近些年来,人防工程的建设正慢慢的向大跨度和大开间的方向迈进,这也是应对目前日益紧张的国际形势。人防工程在面对战时防御上的功能越来越重要,他能够保障战时人员物质隐蔽和医疗救护的安全性能,除此之外,在国际形势严峻的情况下,人防工程还能达到人员掩护的工程,能够保存作战潜力,为战争的胜利提供有效帮助。
人防工程正式的名字是人民防空地下室工程。为防空要求而修建在地下或半埋于地下的民用建筑物。人防工程应满足防核武器、防化学武器和防细菌武器等三防要求;有些还要求兼防常规武器(炮弹、炸弹)的直接命中作用。人防工程除了具备战时防空用途外,近年来,也常作为各类自然灾害应急避难场所。
对人防工程有了基础了解后,再带大家了解一下人防工程机电预留预埋主要包括哪些内容,也就是机电专业造价人员计算人防预留预埋时需要计算哪些内容,
即:人防电气预留预埋、人防给排水预留预埋、人防通风预留预埋。现在举例展开说明一下:

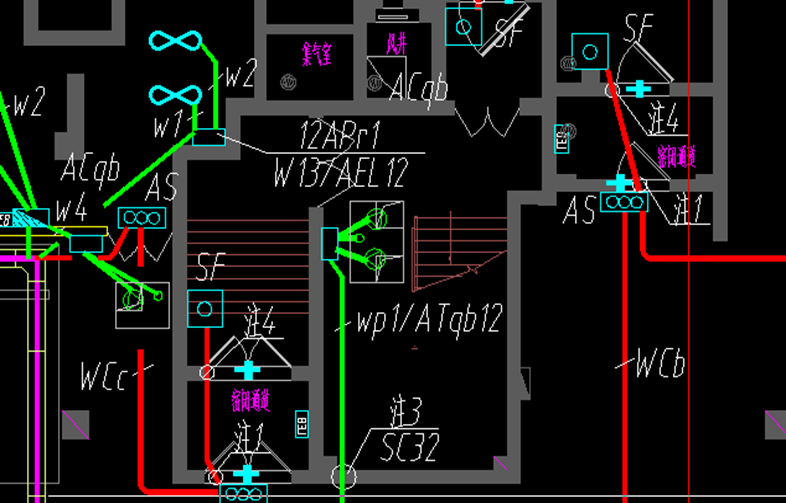

电气设备安装
1.各种配电箱、控制箱均不得在外墙、临空墙、防护密闭隔墙、密闭隔墙上暗装,应采用明装。防空地下室内安装的断路器等电器设备,应采用无油、防潮设备;2.在值班室、战时风机房、人员出入口最里一道密闭门的内侧,设显示三种通风方式的音响、灯光信号,出入口防护密闭门的外侧设有防护能力的呼叫音响按钮。人防通风方式信号控制箱底边距地1.5米明装,信号箱底边距地2.2米明装,防爆呼唤按钮中心距地1.4米安装。
人防通风方式信号控制箱安装
线路敷设

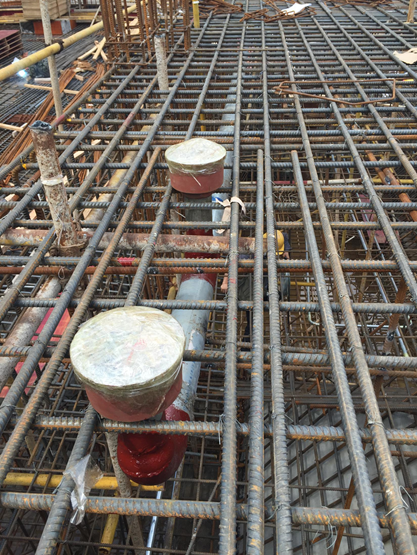

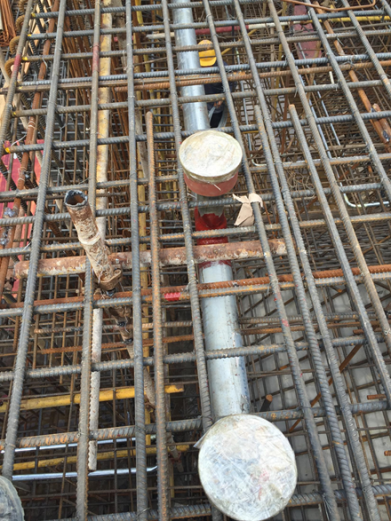

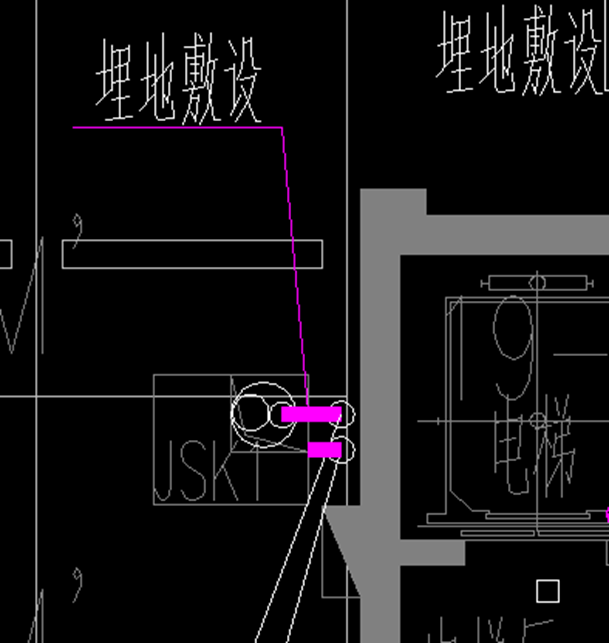

1.人防地下室配线管穿越外墙、临空墙、防护密闭隔墙、密闭隔墙时均采用镀锌钢管且采用防护密闭或密闭处理。

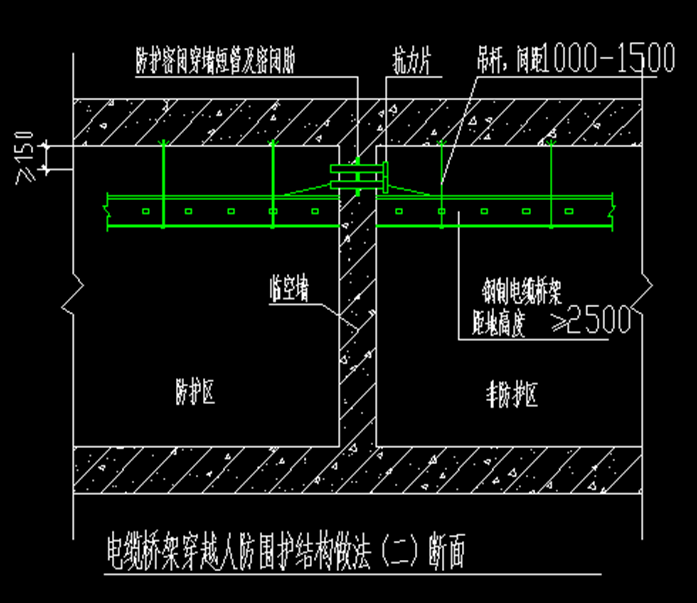

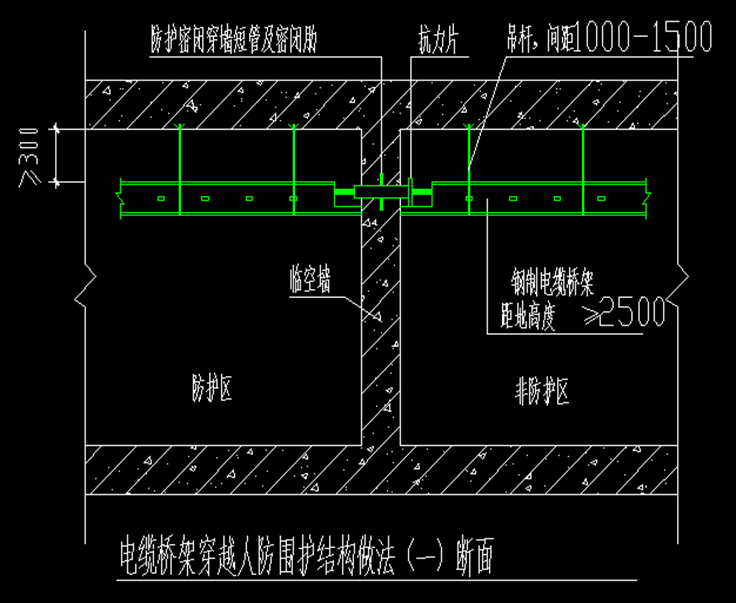

1)、暗管敷设穿越人防围护结构时,应在两侧设置过线盒(防护密闭盒),盒内不得有接线头。2)、过线盒穿线后应进行密闭封堵,并加盖板(盖板厚度不小于3mm)2、电缆桥架不得直接穿过临空墙、防护密闭隔墙、密闭隔墙,当必须穿过时应改为穿预留镀锌钢管敷设,一根电缆一根管。并应符合防护密闭要求。镀锌钢管壁厚不小于3.0mm
1) 适用于穿墙电缆根数不多,单层穿越做法

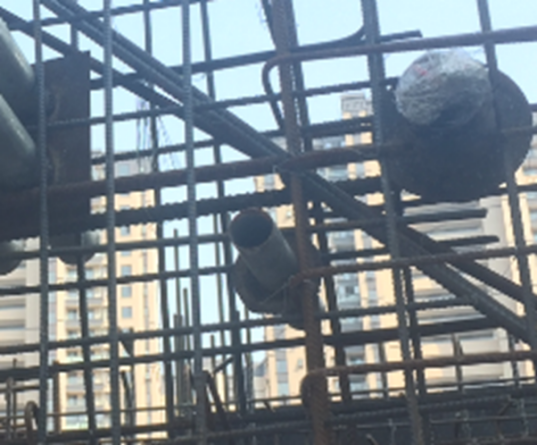

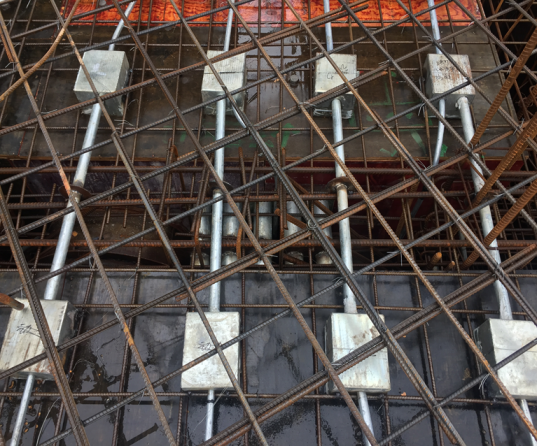

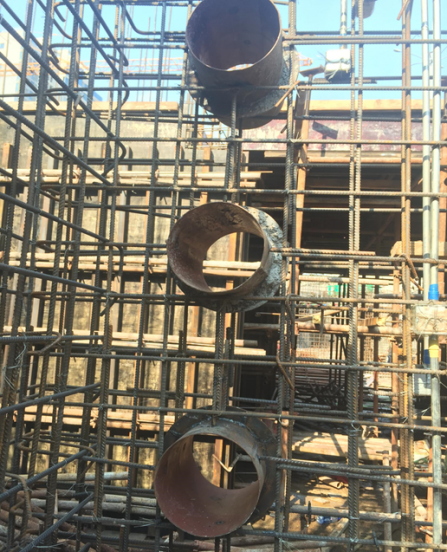

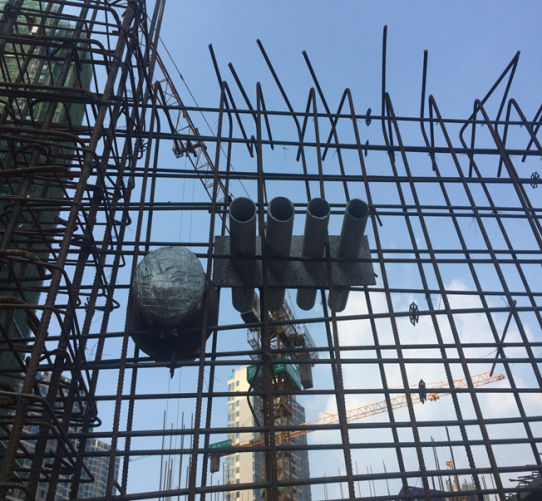

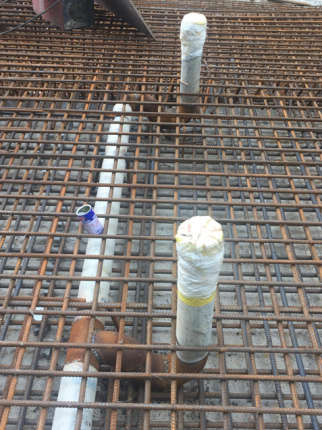

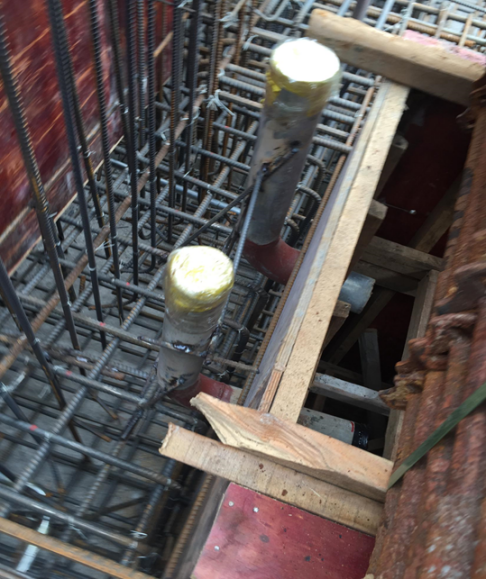

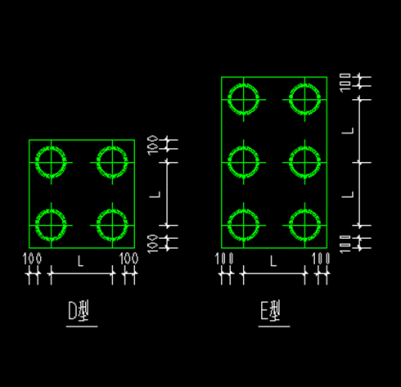

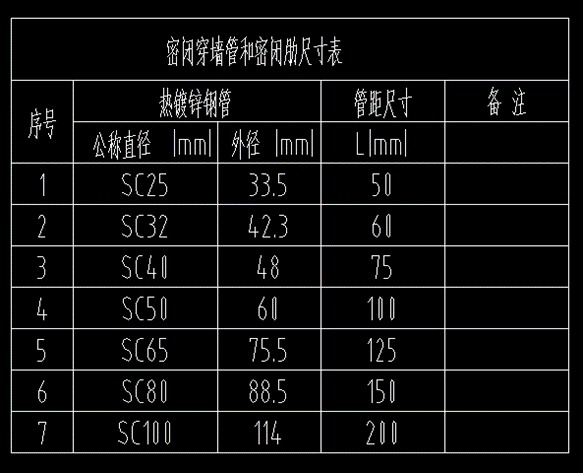

在各个防空地下室出入口和连通口的防护密闭门框墙、密闭门框墙上均应预留2x5∅65的热镀锌钢管;预留钢管及备用管的管材应选用热镀锌钢管,管壁厚度不小于3mm,并应符合防护密闭要求(防空地下室电气设备安装图集:07FD02-23)

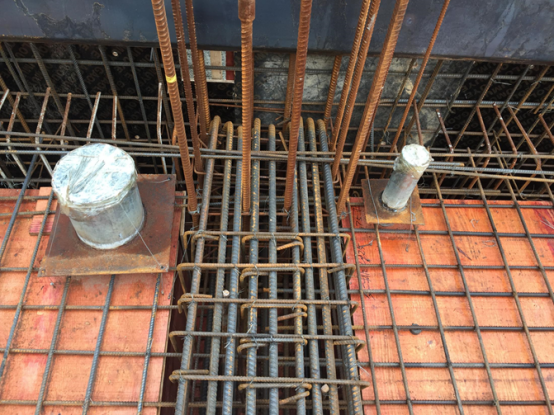

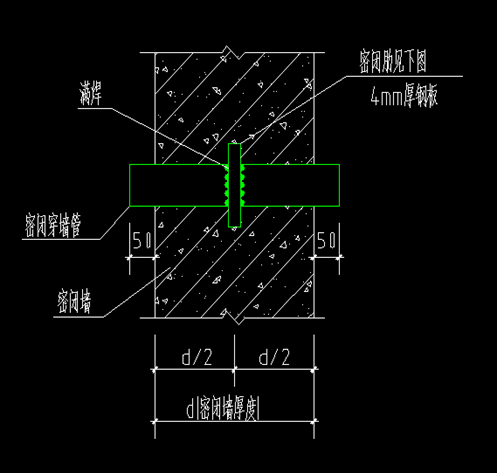

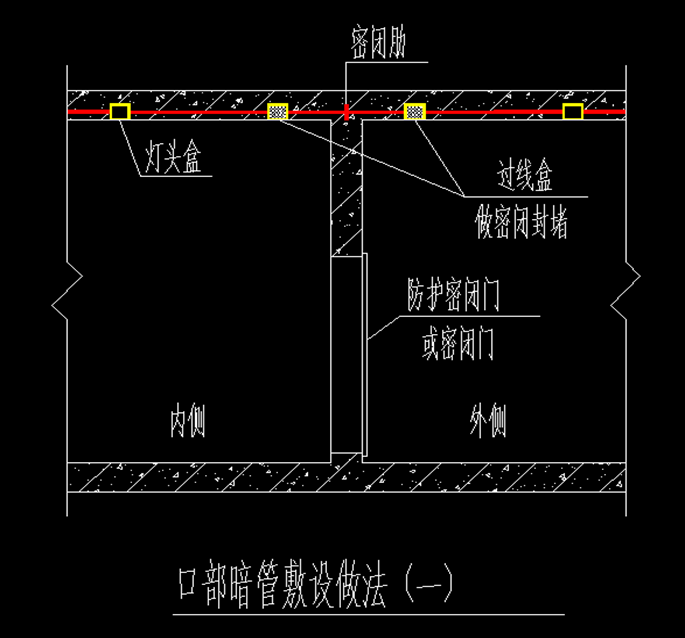

密闭穿墙管、密闭肋制作详图

做法参考在门框墙上预埋2x5∅65的热镀锌钢管,并对其进行防护密闭处理或密闭处理(图上)

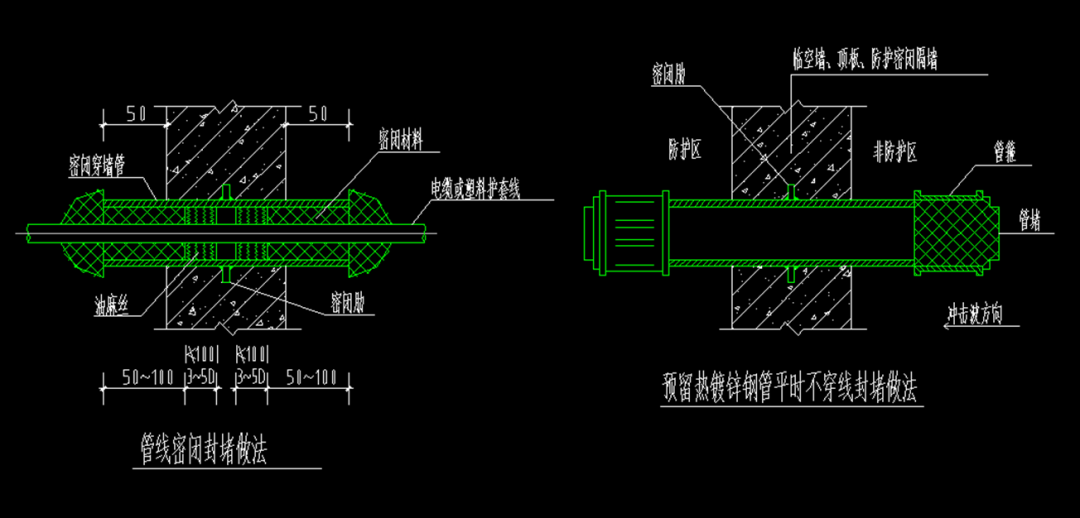

1)核6级、核6B级、常6级人防工程的电气管线不需设置抗力片防护,仅需做密闭封堵。2)密闭封堵材料可根据实际情况选用环氧树脂、密闭防火胶泥、白布带粘聚醋酸乙烯逐根填入、油麻缠绕封堵。5、由室外地下进出防空地下室的强弱电线路,应分别设置防爆波电缆井,防爆波电缆井宜设置在紧靠外墙外侧,应预埋备用管并应采取防护密闭措施。

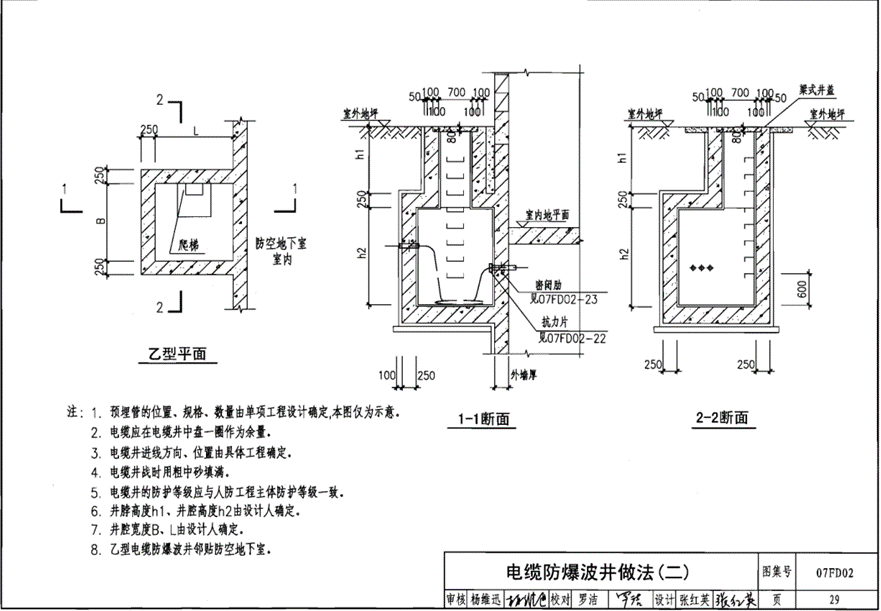

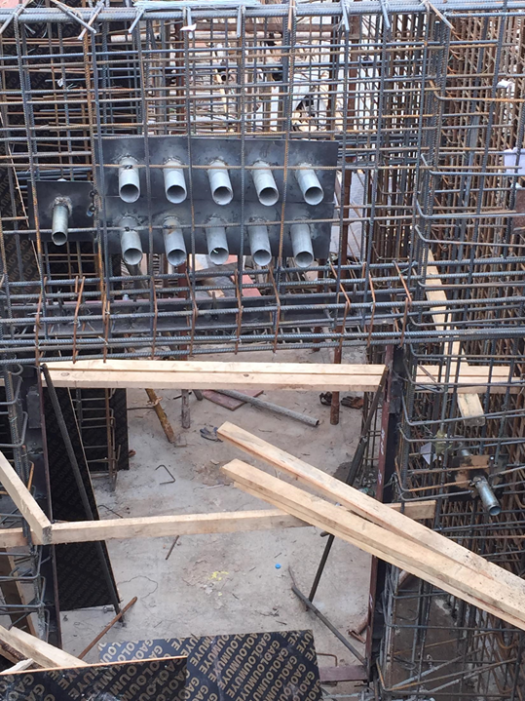

防爆波井图纸示意图 防爆波井做法—07FD02-29

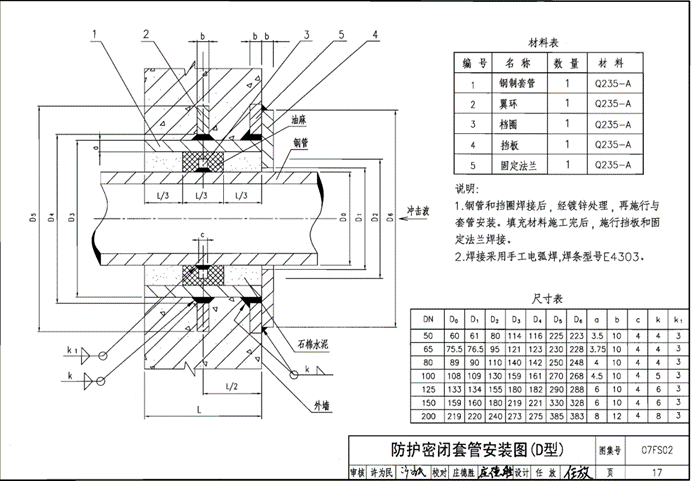

1.人防给水 穿越人防围护结构处的给水管道应预埋防护密闭套管
2.人防排水
(1)每个防护单元临战时设干厕,并设集水坑,污水汇至集水坑,用排污潜水泵排至室外污水检查井。

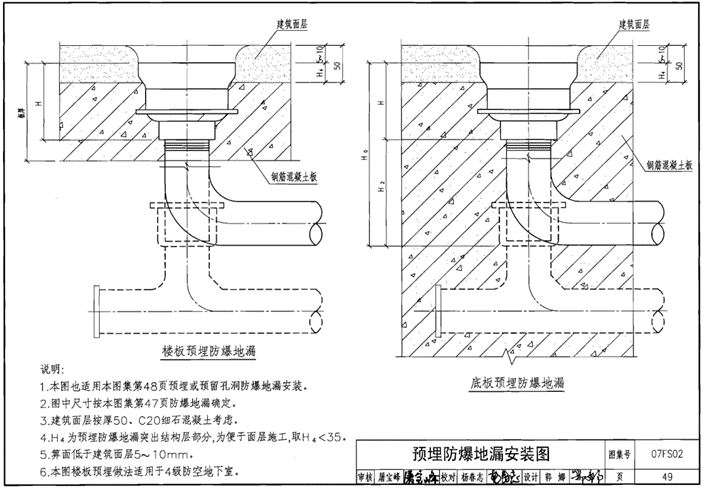

2)预埋地漏短管高出地面200~300mm,后期根据建筑完成面安装地漏在人防进出口部的防毒通道、扩散室、滤毒室等设有DN80的防爆地漏,废水经管道排入人防口部的集水坑,集水坑内采用手摇泵排水(2)在人防进出口部的防毒通道、扩散室、滤毒室等设有DN80的防爆地漏,废水经管道排入人防口部的集水坑,集水坑内采用手摇泵排水。

(3)地下室潜水泵出水管和地下室埋地有压排水管采用镀锌钢管,管径小于等于DN80采用丝扣连接;管径大于DN80采用沟槽式(卡箍)管接头及配件连接
(1)防爆地漏是平时开启战时封闭能防止冲击波和毒剂等进入防空地下室室内的地漏。(2)防爆地漏随结构底板一次性浇筑成型,此做法应注意标高及位置,标高控制略低于建筑找平5~10mm。
(1)穿过人防围护结构、密闭墙的给排水管道的防护密闭措施应按规范要求在其穿墙(穿板)处。(2)当管道大于DN150mm或有防冲击波和密闭防毒的要求时,设置外侧加防护挡板的防护密闭套管。套管上除了应焊有密闭肋,还应焊有固定法兰(钢板),便于今后管道安装时焊防冲击波挡板。(3)固定法兰(钢板)和密闭肋一样也是用厚10mm钢板,宽度也是55-60mm,焊在冲击波来的方向套管上。

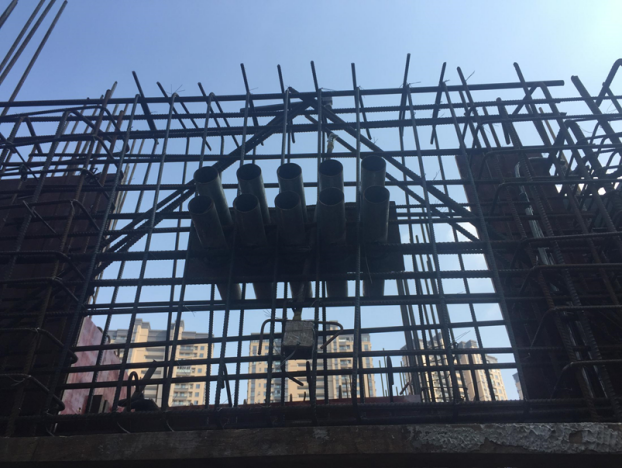

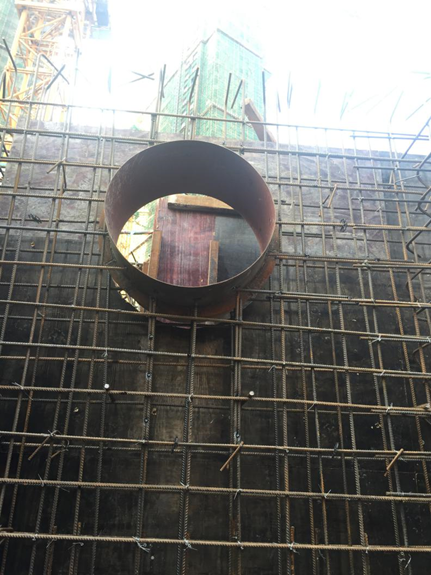

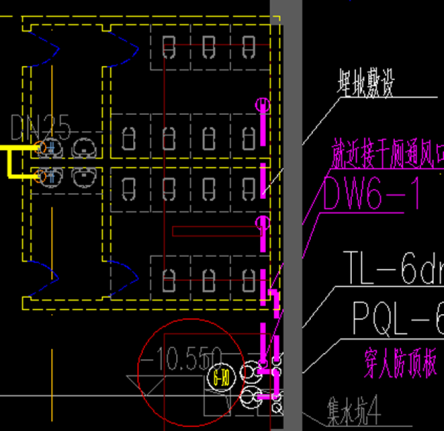

1.风管穿越人防密闭结构

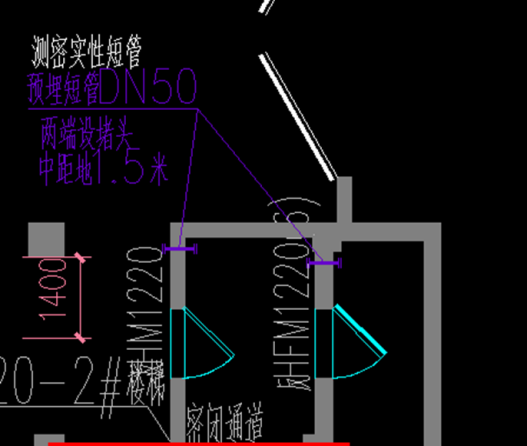

2、测压管预埋 用于战时测量工程外界压力
3.测密实性短管 工程竣工后测量人防区域气密性

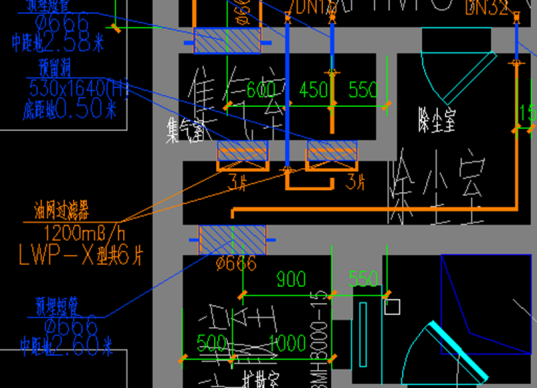

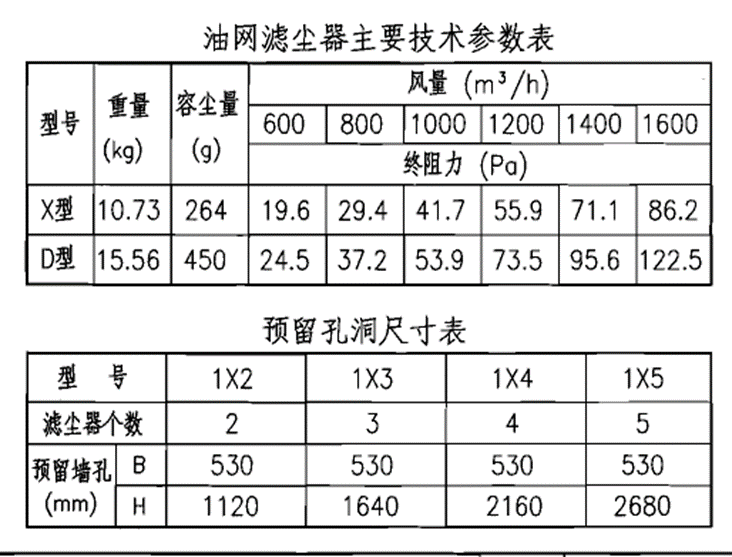

4.油网过滤器洞口预留 一般设置在集气室墙上,过滤空气中的灰尘

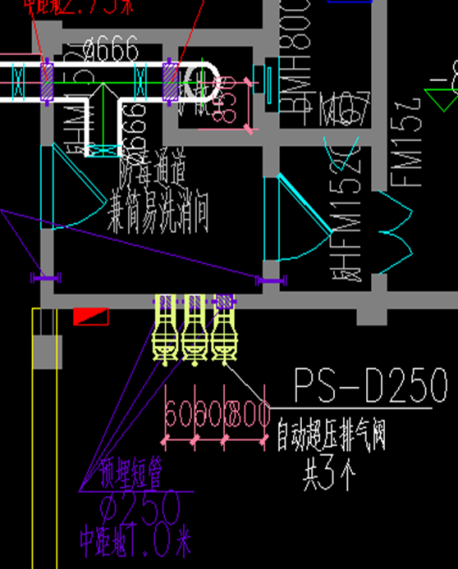

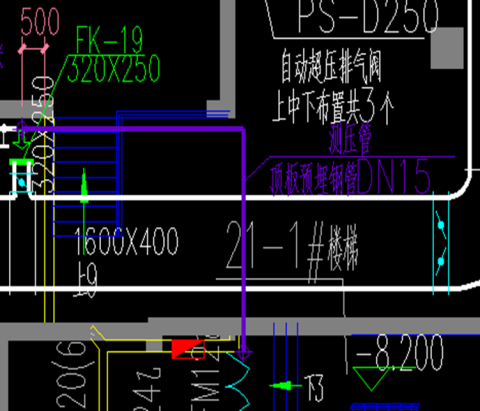

5、自动超压排气阀洞口预留 设置在防空地下室的排风口,作为超压排气用
以上对人防工程机电专业预留预埋的整理内容,希望对大家工作中遇到的问题能有些许帮助。
以上内容来源于网络收集整理,如有侵权请联系客服
