土方回填是地基与基础分部工程中一项重要的分项工程,在建筑工程中却往往会因为抢工期等因素,而忽视了质量管理,极易发生回填土不密实等质量缺陷。本文是中建五局北京公司优质项目上的回填土施工示例,全面解读了工艺要点,值得大家参考学习。
材料要求

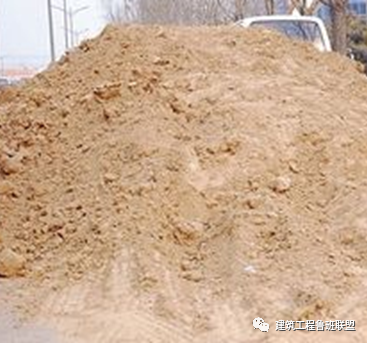

5、土:使用前应过筛,其粒径不大于50mm,不得含有有机杂质、冻土。最优含水率(重量比)应符合规定:砂土:8-12%;粘土:19-23%;粉质粘土:12-15%;粉土:16-22%。

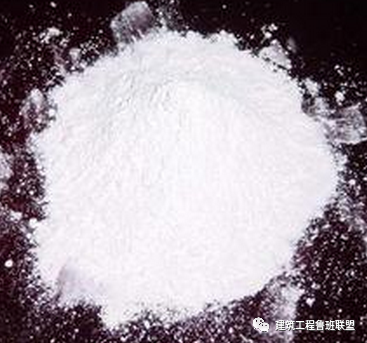

生石灰必须消解,粒径不大于5mm,并且不应含有过多的水份
素土应筛选,粒径不大于50mm
灰土应按设计要求进行拌和均匀
主要机具

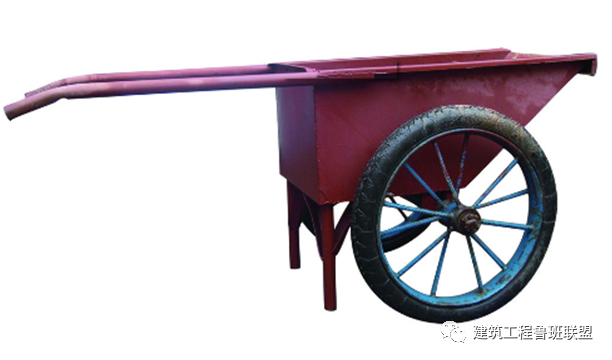

一般工具:蛙式夯机、立式打夯机、手推车、铁锹、2m钢卷尺、胶皮管。
回填时根据部位的不同,选取的施工工具相应调整。
工艺流程
基层清理 → 检验土质 → 测量放线 → 分层铺土 → 分层夯实 → 检验密实度 → 修正、找平、验收。
施工准备

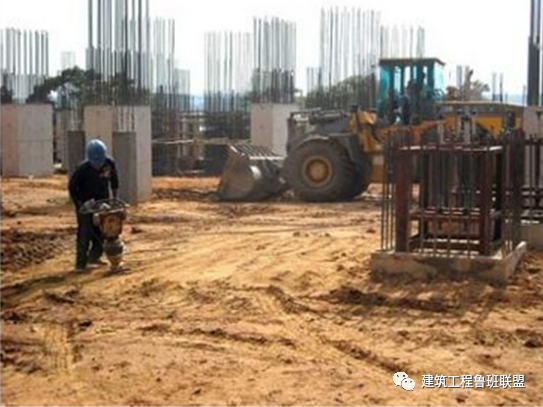

碾压法

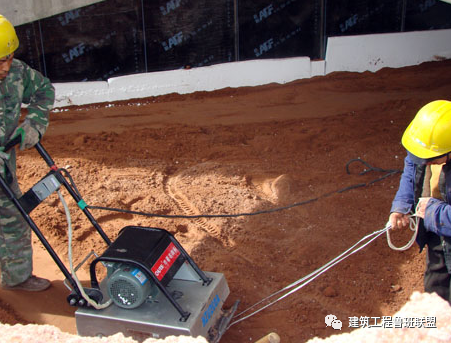

夯实法
振动法

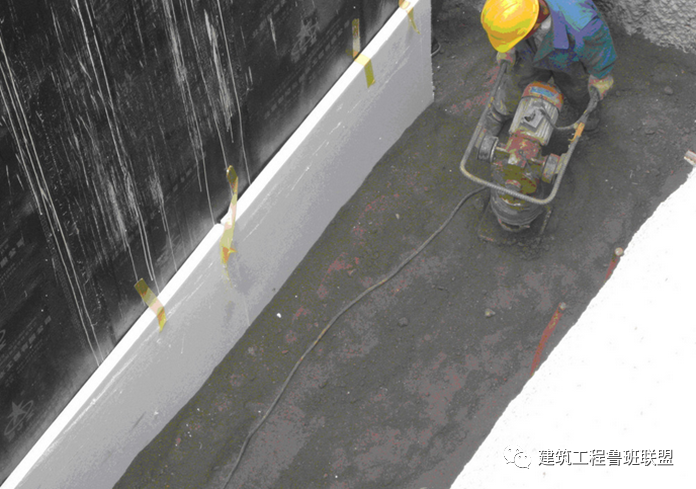

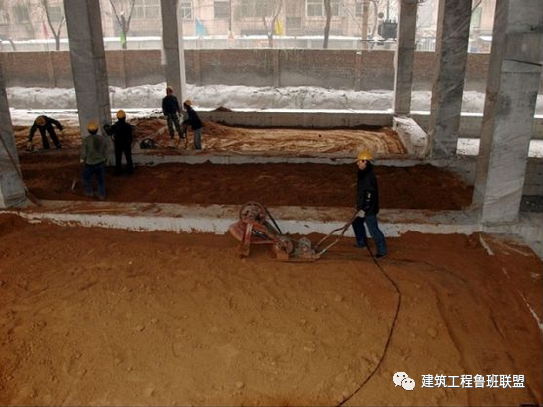

工艺说明:回填土前防水施工完成,验收合格后再进行回填,填土之前将作业面建筑材料、施工垃圾等清理干净。

回填部位及要求
c、长宽比较大时,回填长度每15m为一段,每层接缝处应制作成阶梯形,碾迹重叠0.5~1.0m,上下层错缝距离不应小于1m。

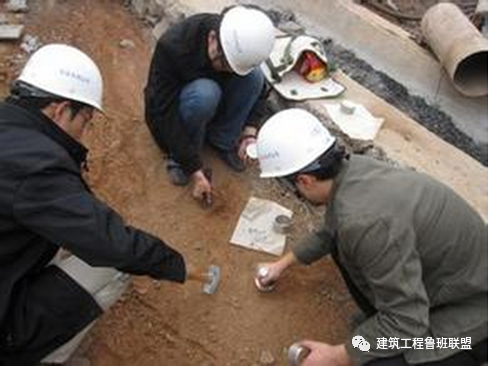

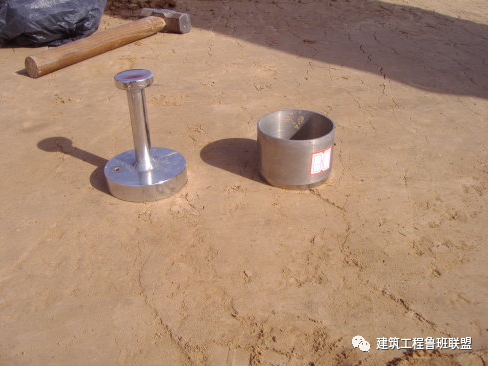

夯打密实:夯压的遍数不少于三次。打夯应一夯压半夯、夯夯相连、行行相连,纵横交叉。严禁用水浇使土下沉的所谓“水夯”法。每层夯压后都应按规范规定进行环刀取样,在现场实验,测出干土的质量密度,达到要求后再铺上层的土。
b、深浅两基坑相连时,应先填夯深基坑,填至浅基坑标高时,再与浅基坑一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形高度25cm。上下层错缝距离不小于1.0m。

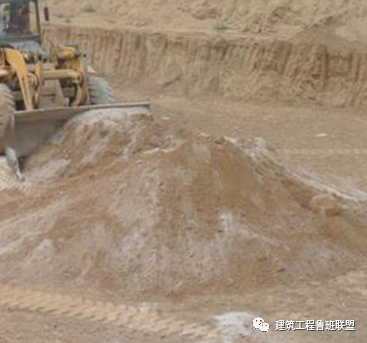

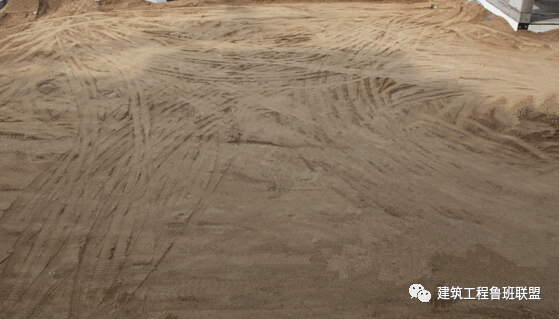

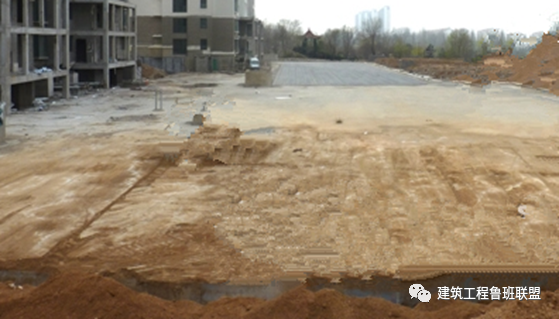

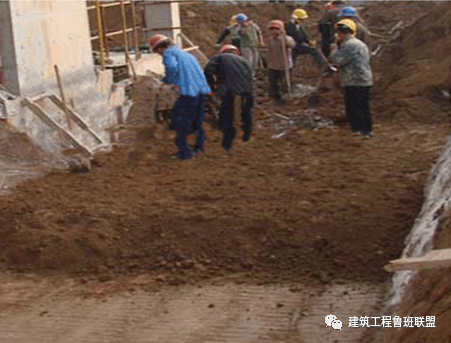

车库顶部回填土第一层回填采用人工回填,人工平整,机械夯实,场地部位及第二层土方回填,采用装载机配合推土机运送到土方回填部位,装载机平整。

管道下方受管道限制,已无法使用机械夯实,采用人工从管道下方挤密夯实;管道两侧及正上方500㎜范围内用人工夯实,避免损坏管道。管道以上500㎜外,正常使用机械夯实。冬期回填管沟底至管顶0.5m范围内不得使用含有冻土的回填土。

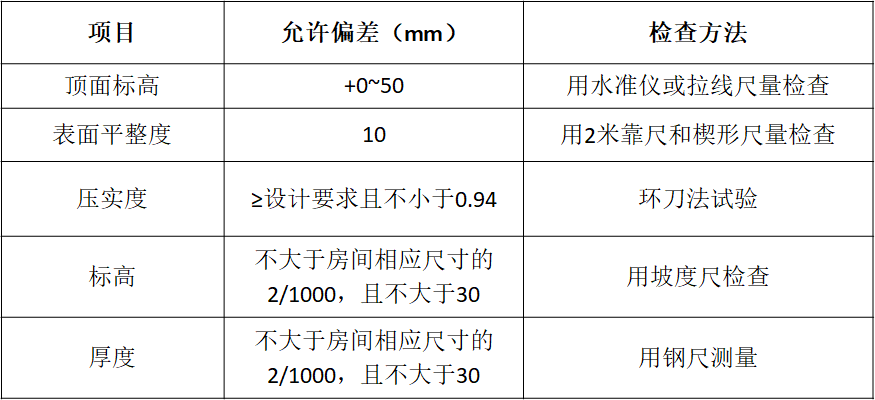

验收标准及质量要求

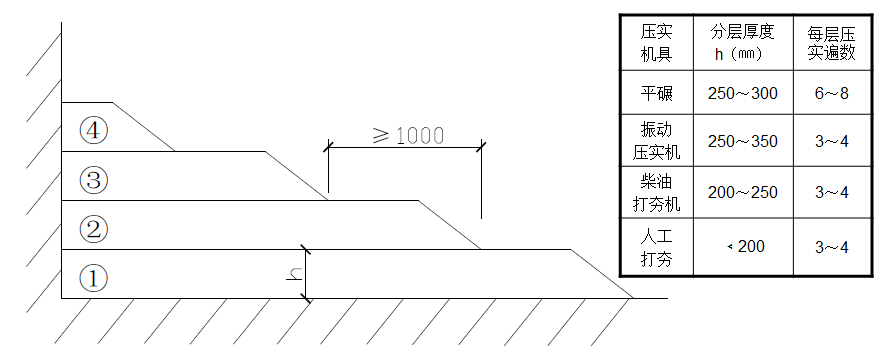

填土分层虚铺厚度和压实遍数应符合上表规定。当分段回填时,接缝处每层应错开1m以上。冬期回填每层铺土厚度应比正常施工时减少20%~25%,其中冻土含量不得超过15%,其粒径不大于150㎜,常温回填土粒径不大于50㎜。
备注:冬期回填土每层铺土厚度应比常温施工时减少20%~50%;其中冻土块体积不得超过填土总体积的15%;其粒径不得大于150㎜。铺填时,冻土块应均匀分布,逐层压实。回填土工作应连续进行,防止基土或已填土层受冻,并及时采取防冻措施。
环刀法取样的方法及数量应符合以下规定:基坑和室内填土,每层按100-500㎡取样一组;场地平整填方,每层按400-900㎡取样一组;基坑和管沟回填每50-100㎡取样一组,但每层均不少于一组,取样部位在每层压实后的下半部。
施工及安全注意事项
10、每台夯机应设两名操作人员。一人操作夯机一人随机整理电线。操作人员必须戴绝缘手套、穿绝缘鞋。
