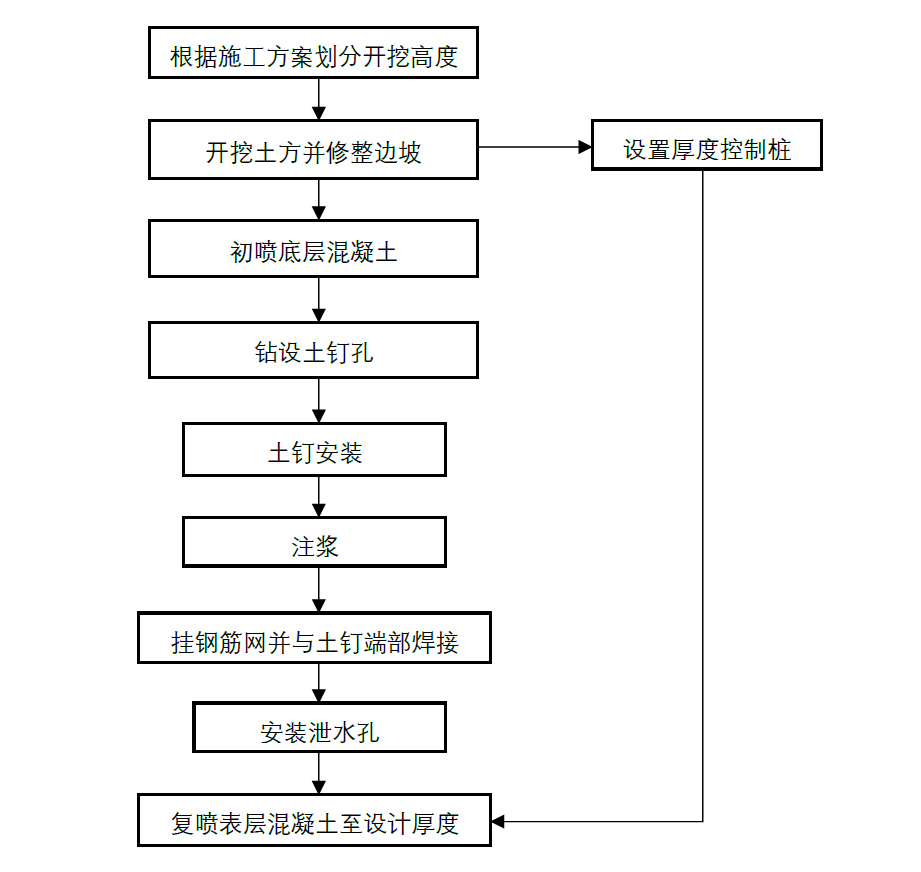

施工工艺流程

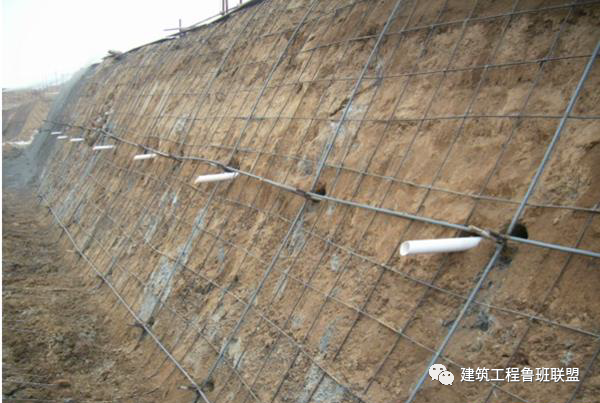

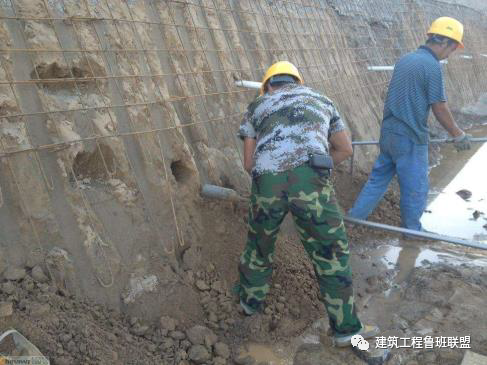

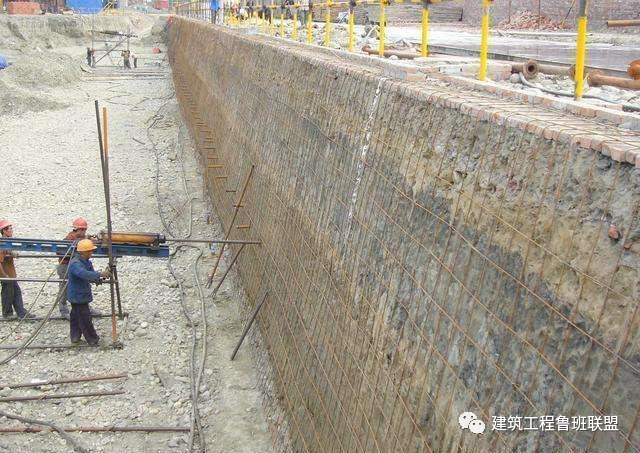

钢筋网应随土钉分层施工、逐层设置,保护层厚度不宜小于20mm,搭接长度不应小于30d,单面焊长度不应小于10d,钢筋网应延伸至地表面,并伸出边坡线0.5m。
施工工艺要点
基坑侧壁安全等级为二级、三级。单一土钉墙用于地下水位以上或降水的非软土基坑,深度≤12m;预应力锚杆复合土钉墙用于地下水位以上或降水的非软土基坑,深度≤15m;水泥土桩复合土钉墙用于淤泥质土基坑时,深度≤6m。
土钉墙 | 构造要求 |
坡比 | 不宜大于1:0.2 |
间距 | 土钉水平间距和竖向间距宜为1~2m |
倾角 | 宜为5~20° |
成孔 | 直径宜为70~120mm |
选材 | 土钉钢筋宜选用HRB400、HRB500钢筋,直径16~32mm |
注浆材料 | 可选用水泥浆或水泥砂浆,强度不宜低于20MPa |
混凝土面层 | 厚度80~100mm,设计强度等级不低于C20,钢筋网采用直径6~10mm,间距150~250mm,加强筋采用直径14~20mm |
微型桩复合土钉墙 | 桩伸入坑底的长度宜大于5倍的桩径,并大于1m |
水泥土复合土钉墙 | 桩伸入坑底的长度宜大于2倍的桩径,并大于≥1m;桩身28d无侧限抗压强度不宜小于1MPa |

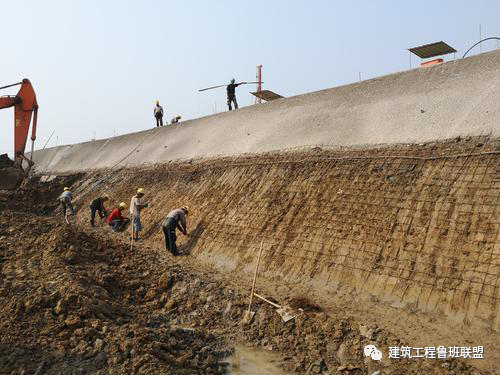

(1)土钉墙施工必须遵循“超前支护,分层分段,逐层施作,限时封闭,严禁超挖”的原则要求。
(2)每层土钉施工后,按要求抽查土钉的抗拔力。
(3)开挖后,应在24h内完成土钉安放和喷射混凝土面层,淤泥质土应在12h内完成土钉安放和喷射混凝土面层。
(4)上一层土钉完成注浆48h后,才可开挖下层土方。

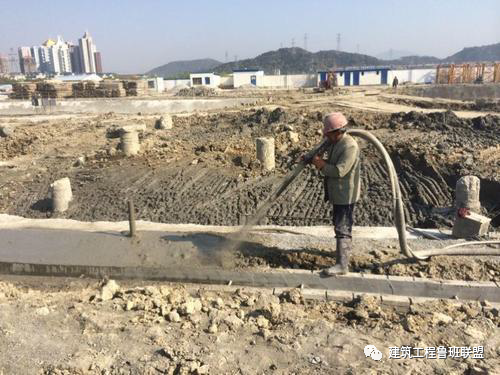

(5)成孔注浆型土钉应采用两次注浆工艺施工。第一次注浆宜为水泥砂浆,注浆量不应小于钻孔体积的1.2倍,第一次注浆初凝后,方可进行二次注浆;第二次压注纯水泥浆,注浆量为第一次注浆量的30%〜40%。注浆压力宜为0.4〜0.6MPa;

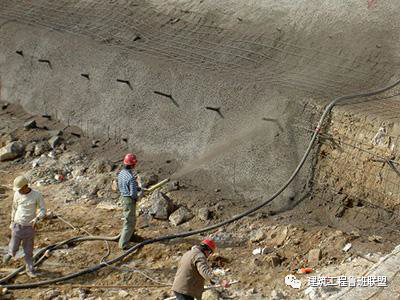

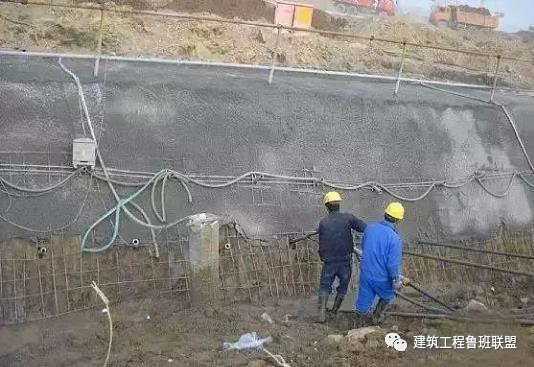

(6)喷射混凝土的骨料最大粒径不应大于15mm;作业应分段分片一次进行,同一段内应自下而上,一次喷射厚度不宜大于120mm。
(7)土钉筋体保护层厚度不应小于25mm。
