文章来源:建筑工程鲁班联盟

大穿插施工是在主体施工的同时,将后续工作分层合理安排,实现主体结构、二次结构、室内装修、外立面装饰的施工流水段划分,每个施工段进行合理的工序分解,按工序组织等节奏流水施工,形成空间立体交叉作业,每个施工工序由一个专业施工队伍负责施工,总包合理协调分配劳动力,组织整体大穿插施工,从而达到专业人员流水作业,提高工作效率,稳定施工质量,缩短工期,节约成本,实现精细化管理的目的。

以中天项目示例,大穿插施工将每栋楼施工过程由上到下分为N、N-1、N-2、……N-8层,分主体结构、二次结构、基层处理及打点冲筋、抹灰、地采暖及地面施工、腻子施工、各构件及设施安装交付7道主工序,每道主工序均按照7天(常规主体施工大约为7天/层)一层等节奏流水,并分土建、水暖、电气专业配合穿插工序施工。

N层

工序:墙体钢筋绑扎、大模板安装、顶板钢筋、顶板浇筑

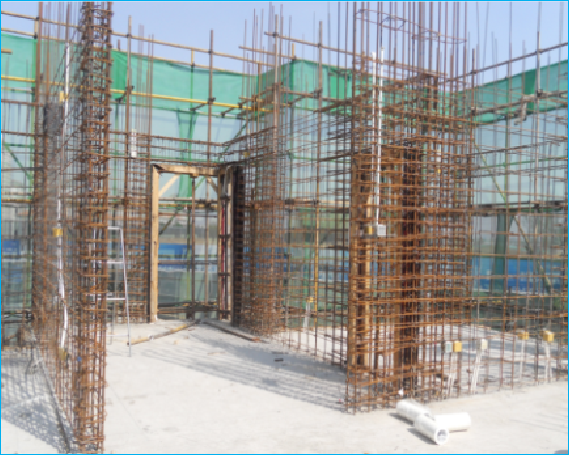

墙筋绑扎

模板支设

板筋绑扎

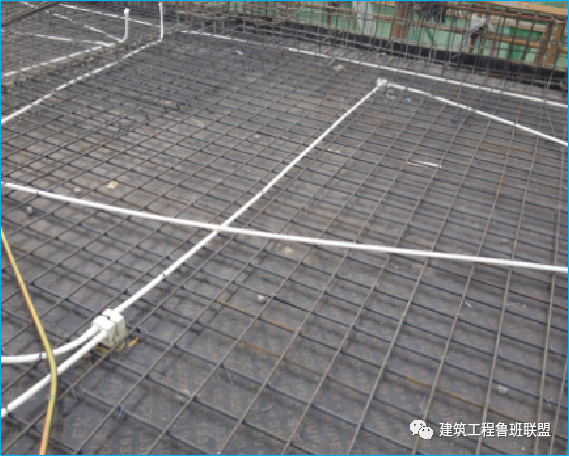

顶板浇筑

施工要点:

1、墙体、顶板钢筋规格、搭接、锚固长度符合要求,绑扎规范,横平竖直;

2、模板拼缝清理干净,配合斜拉、顶撑措施,保证墙体垂直平整度[0,8]mm;

3、顶板混凝土拉线控制标高,腹膜养护,水平度[0,15]mm,板厚[-5,8]mm。

N-1层

工序:主体拆模、层间止水

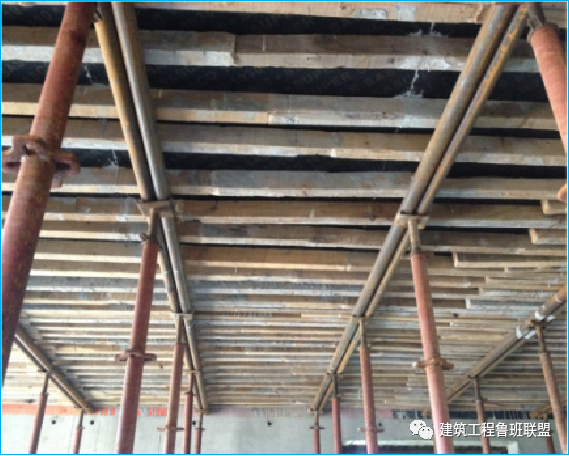

顶板支设

拆模清理

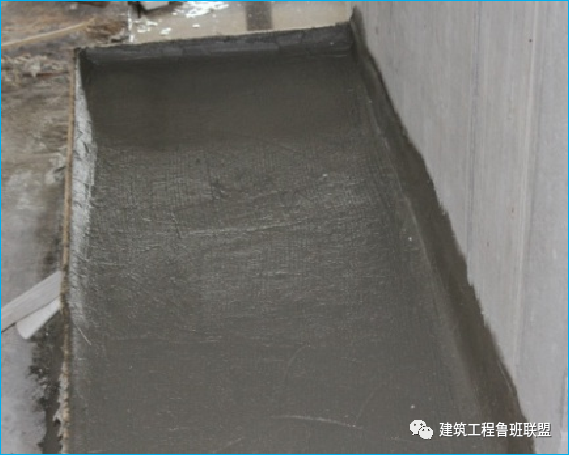

预留洞止水

楼梯导流

施工要点:

1、顶板木方间距200mm,此处间距为方木中心间距,排布均匀;

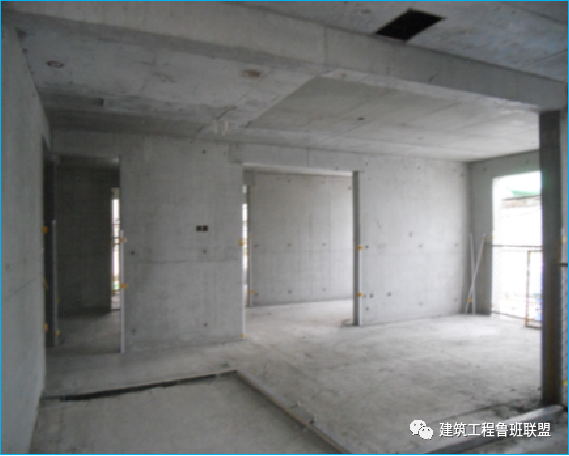

2、主体拆模后,楼层材料清理,混凝土缺陷修补及处理;

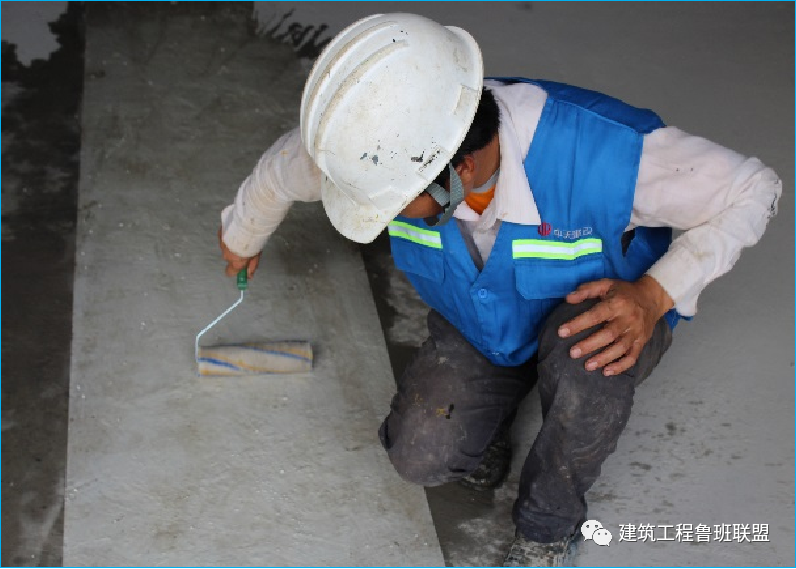

2、止水层预留洞封堵做卷材防水;

3、楼梯间处采用镀锌钢板做导流槽。

N-2层

工序:二次结构

凿毛

铝模反坎

导墙成型

配砖

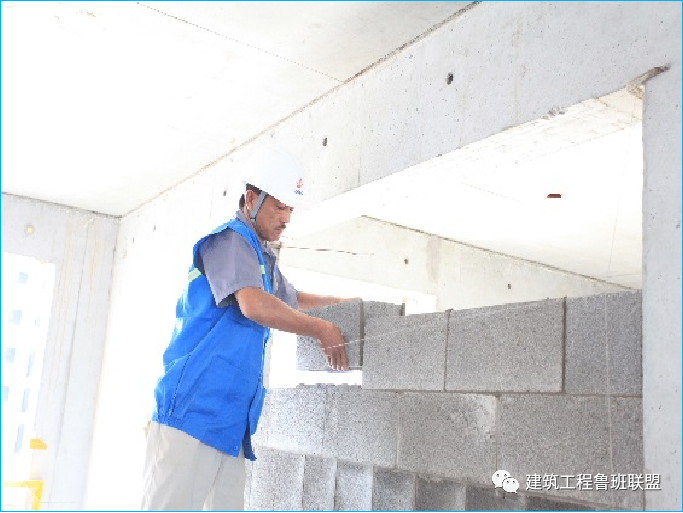

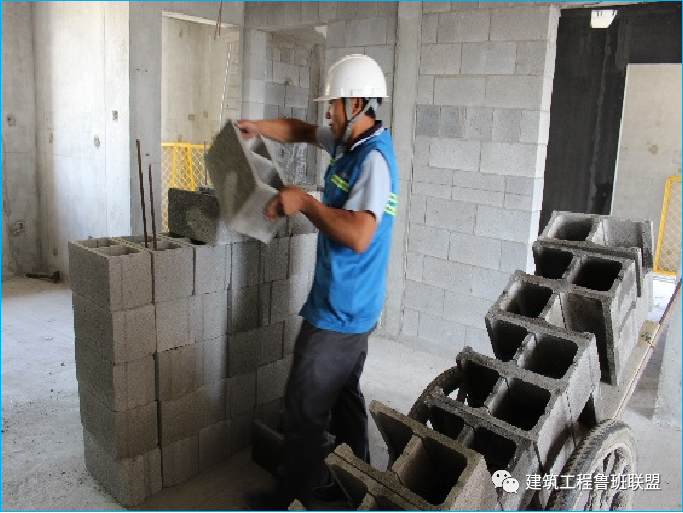

按排砖图砌筑

砌体验收

N-3层

工序:墙面打点、充筋

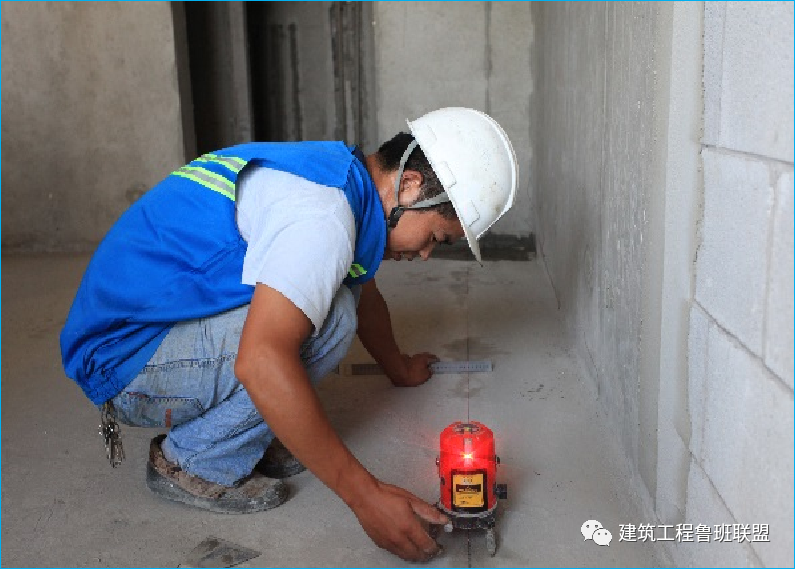

放线

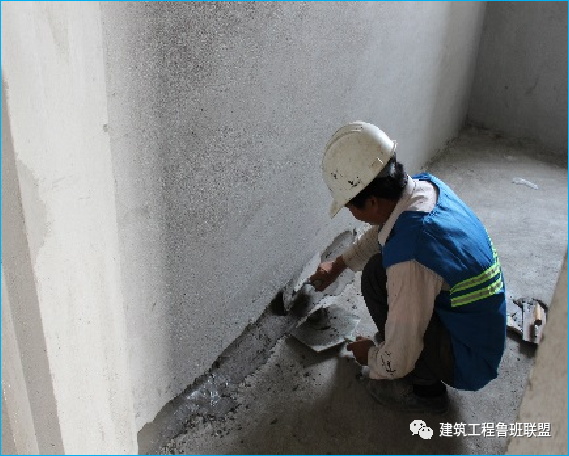

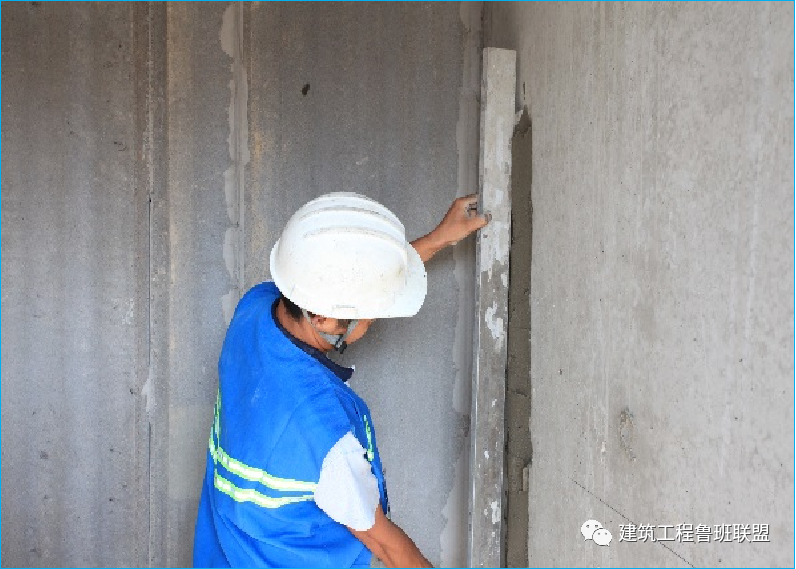

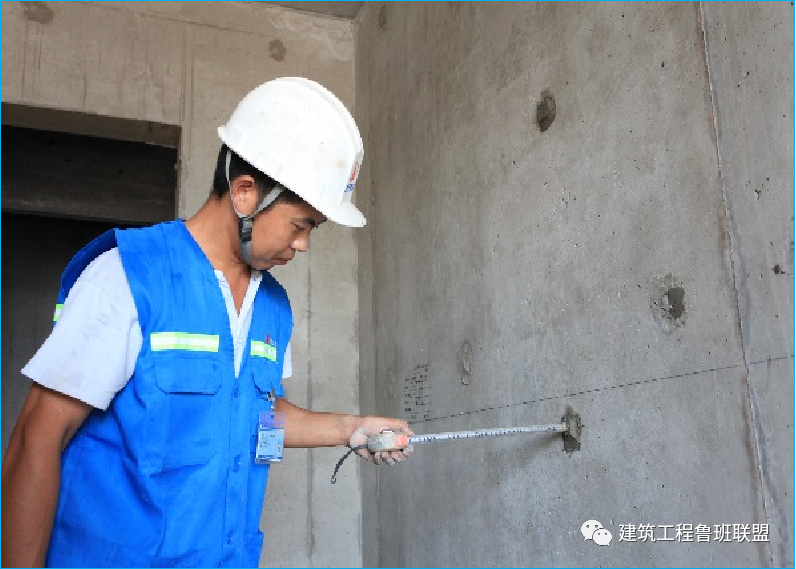

打点

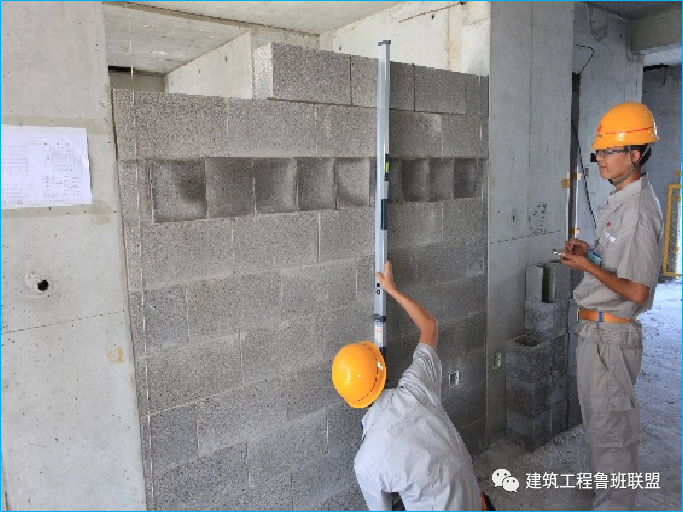

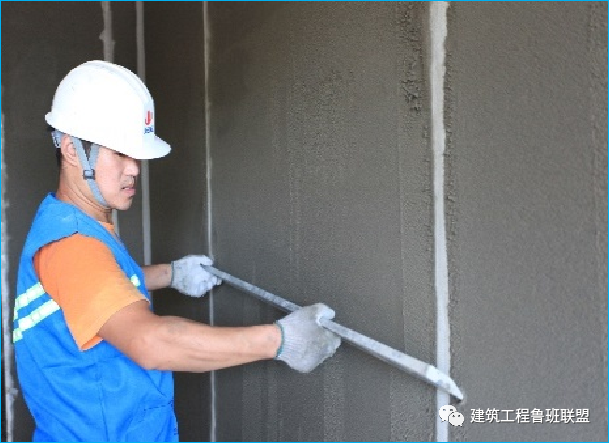

充筋

施工要点:

1、严格按照抹灰控制线准确打点;

2、充筋高度略低于层高,间距1.2m,筋宽2~3cm。

工序:拉毛、管井抹灰、线管穿带线

墙面拉毛

管井抹灰

线管穿带线

施工要点:

1、拉毛水泥浆稠度控制、完成毛面均匀;

2、基层混凝土面处理,防止后期抹灰开裂;

3、使用钢丝线穿管、穿带丝完成后线头固定牢固。

N-4层

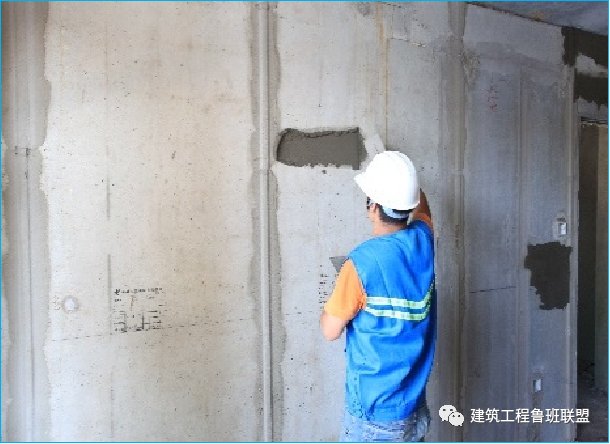

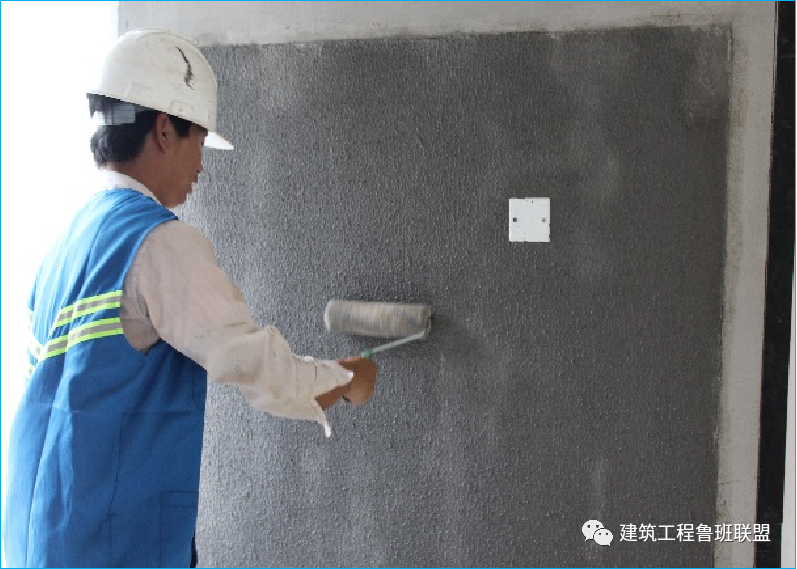

工序:墙体抹灰

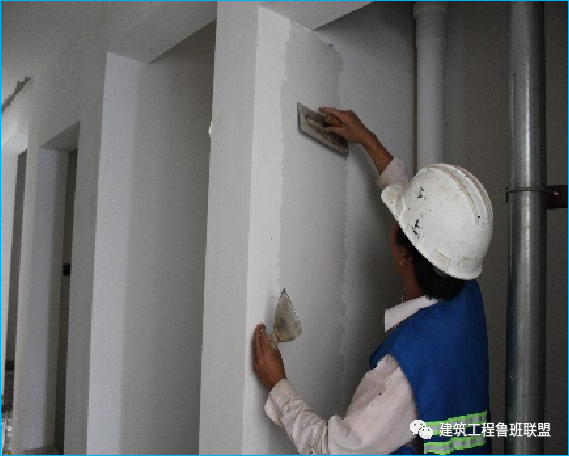

底层抹灰

面层找平

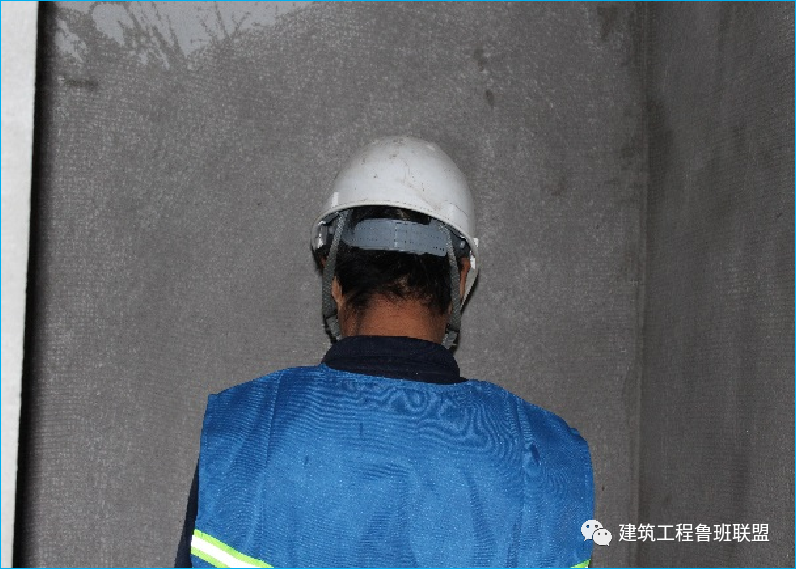

面层挂网

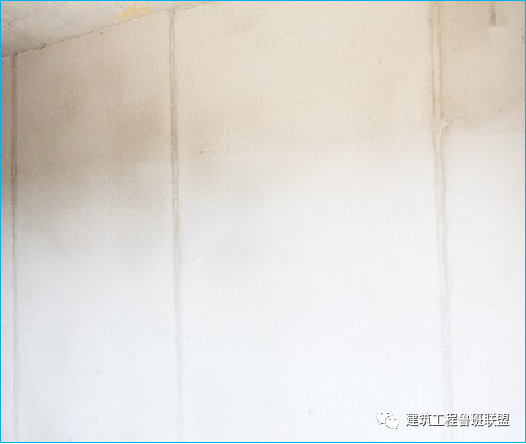

成型墙面

施工要点:

1、石膏、砂浆应随用随拌,不得超拌、浪费;

2、面层满挂网,防止开裂;

3、垂直度[0,3] mm,平整度[0,3] mm,开间进深[0,10] mm。

工序:管井腻子、第一道JS、顶棚找角、抹八字

管井刮腻子

卫生间第一道JS

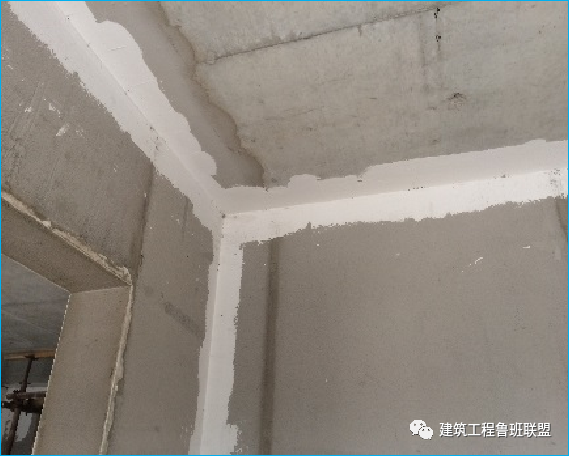

顶棚找角

卫生间抹八字

施工要点:

1、腻子要求平整,观感优良,阴阳角顺直;

2、卫生间基层平整,JS防水涂刷均匀;

3、顶棚找角方正、顺直;

4、卫生间地面阴角及管跟水泥砂浆做成八字圆弧形。

N-5层

工序:地采暖施工

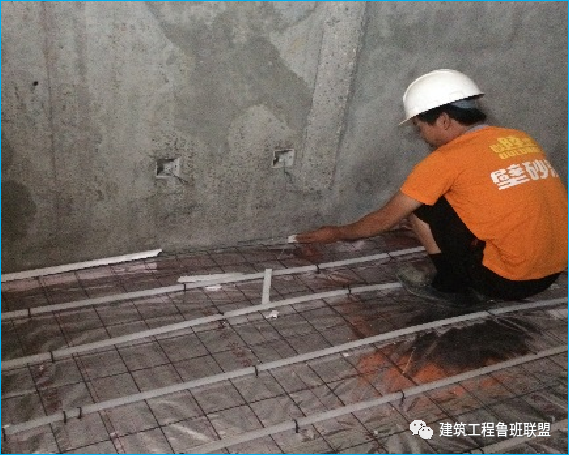

铺设聚苯板

反射膜、底层网片

墙根伸缩缝

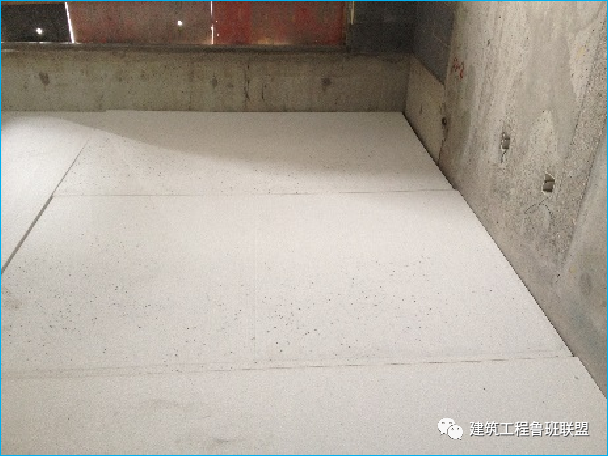

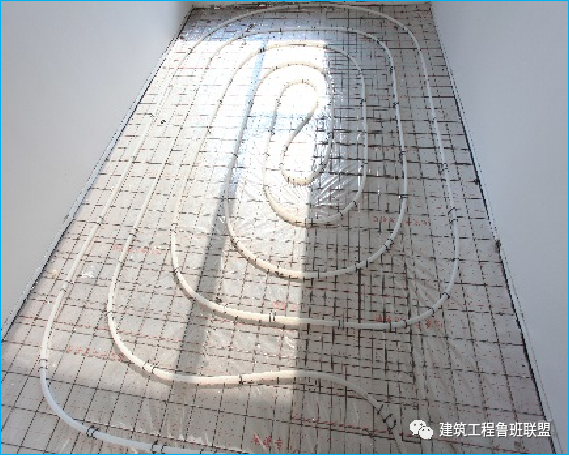

地采暖完成

施工要点:

1、结构地面杂物清理,凹凸处修补平整;

2、墙根伸缩缝弹线粘贴聚苯板,保证上口平齐;

3、地采暖完成尤其注意成品保护。

工序:立管支架安装、套管安装、卫生间JS防水

立管支架安装

套管安装

卫生间二遍JS防水

施工要点:

1、立管支架安装高度统一、水平;

2、套管安装垂直、上下同心;

3、卫生间JS防水涂刷均匀、完成后无气泡。

N-6层

工序:地面浇筑

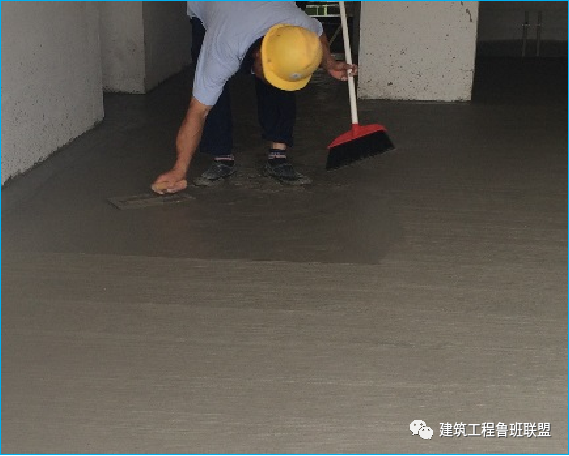

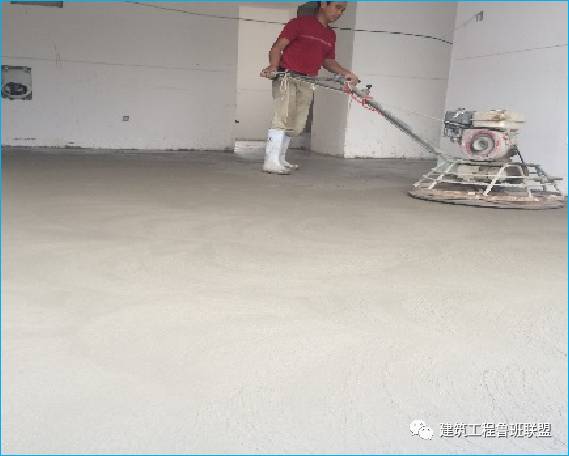

第一次收面

二次收面

拉细毛

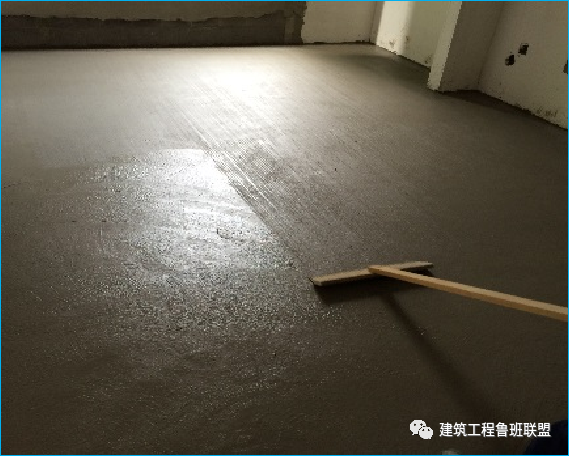

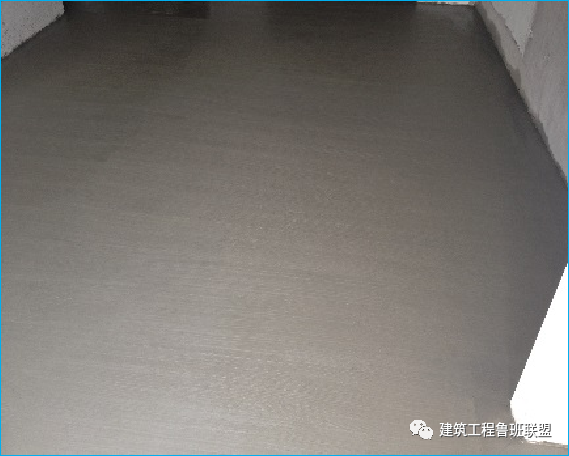

地面完成

施工要点:

1、二次收面平整,拉毛均匀整齐、线条顺直;

2、地面平整度[0,4]mm,地面水平度[0,10]mm ;

3、地面完成加强养护,确保无裂缝等缺陷。

N-7层

工序:墙面装饰

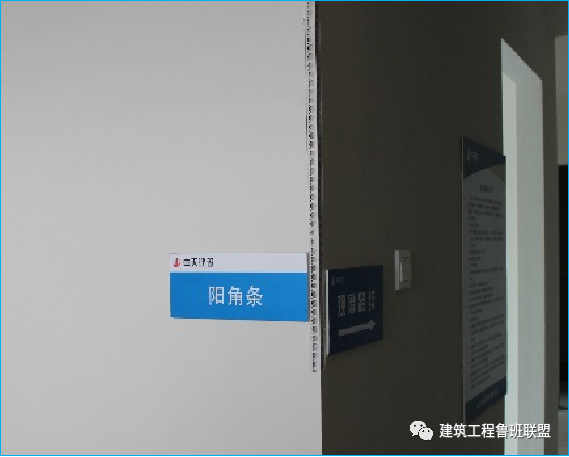

塑料阳角条

窗扇安装

电箱开关安装

交付状态

工序:防火门安装、窗扇安装、室内穿线、插座安装

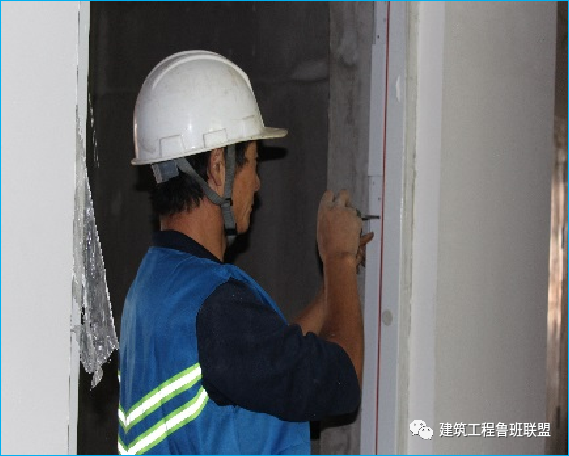

防火门安装

窗扇安装

室内穿线

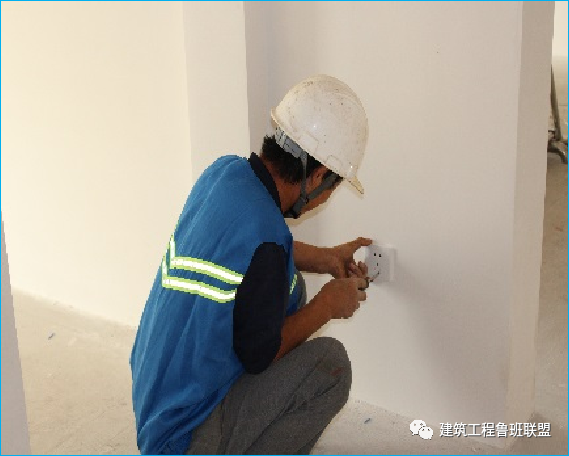

插座安装

施工要点:

1、防火门安装要垂直、牢固;

2、安装时,环境温度不应低于5℃,窗扇的安装宜在密封胶施工24小时后进行;

3、室内穿线线应完整无接头;

4、插座安装无倾斜、相邻插座无高低差。

以上内容来源于网络收集整理,如有侵权请联系客服
